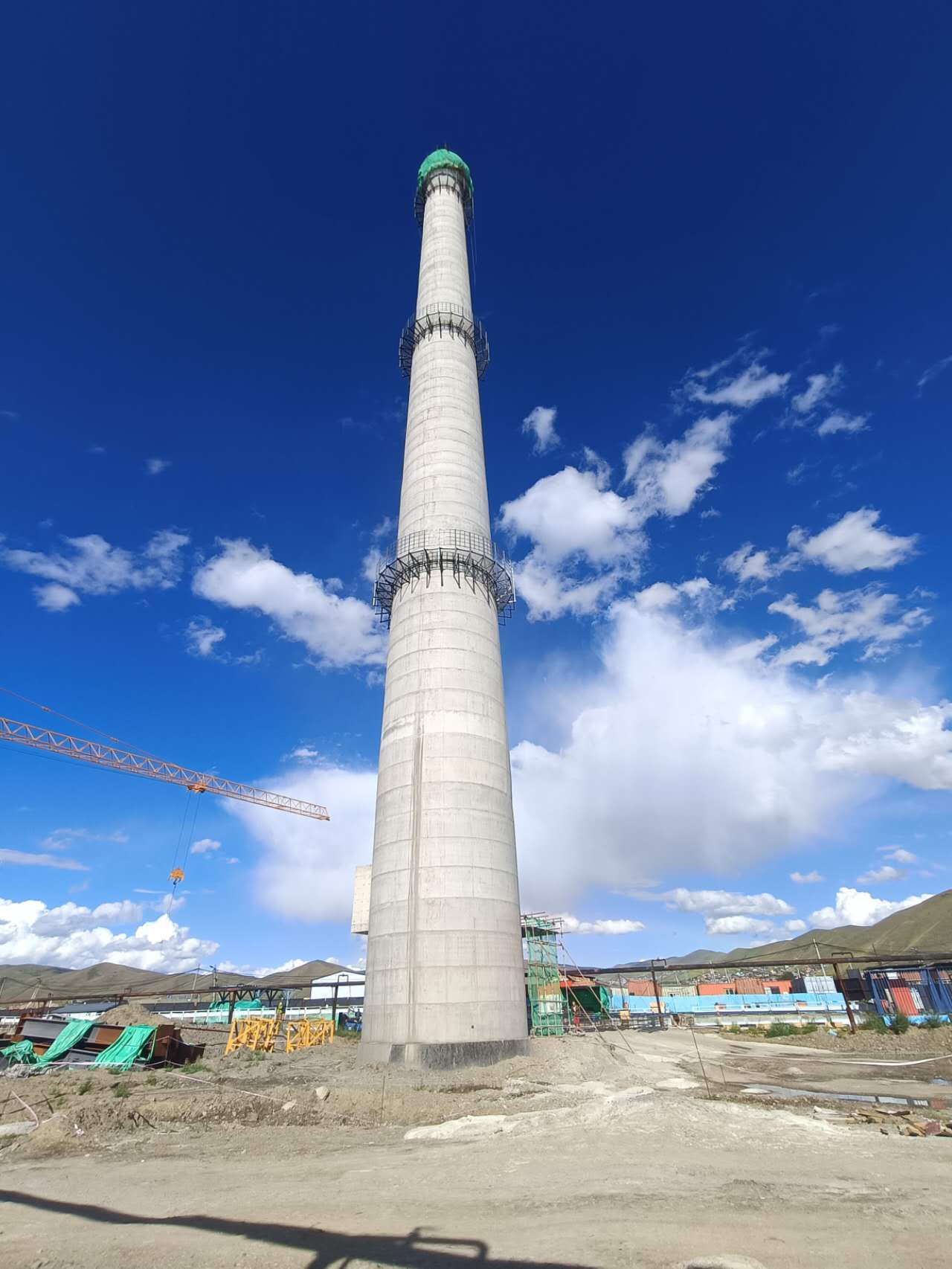

8月11日,城建分公司蒙古国乌兰巴托市丹巴达尔扎供热厂项目烟囱工程提前10天封顶,工程的施工质量、安全、进度受到蒙方相关单位的好评,为项目再次交上了一份满意的答卷。
本项目是蒙古国为积极应对基本城市日益增长的需求服务,不断更新提升城市形象,巩固民生事业,全面增强当地人民幸福感和安全感的重点项目,建设地址位于乌兰巴托市青格勒台区十九分区丹巴达尔扎。其中,烟囱全高95米,钢筋混凝土板式独立基础,筒身为C30钢筋混凝土薄壁结构,内衬采用100毫米厚岩棉外砌筑耐火砖。工程开工建设后,针对工期紧、任务重、现场条件复杂、单体工程交叉作业频繁等不利因素,组织作业人员克服当地风沙大的恶劣环境,采取“分区分段流水作业+24小时轮班制”施工方法,灵活作战,全力以赴,工程以每2天浇注3节的施工速度向上攀升,经过不懈努力,提前完成95米高的筒身浇注任务,工程就此实现封顶目标。
丹巴达尔扎供热厂项目烟囱工程高效优质实现封顶目标,为后续工程加快推进,早日完工奠定了坚实基础。下一步,项目部表示要继续践行二冶人“雷厉风行 使命必达”的企业作风,奋战金秋时节,抢抓工期,匠心智造,为当地人民温暖过冬提供硬核保障。
