定临项目K9-K15段桥梁下沟取得新进展
来源: 甘肃分公司  作者: 于璐璐  发布时间: 2019年10月31日

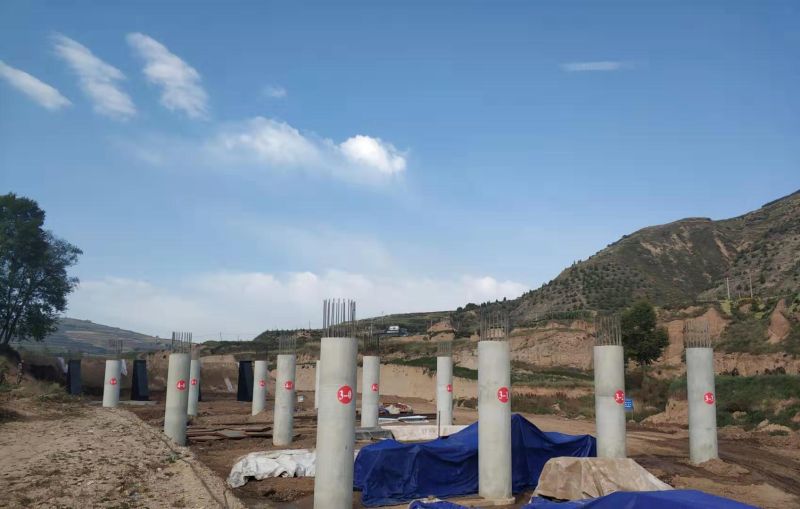

     截止10月30日,定临高速项目K9-K15段桥梁下沟施工取得新进展。K9-K15共计大中桥7座,通道桥2座,已完成中桥一座,正在施工的有3座,墩柱完成了60根共计310米。盖梁6个、地系梁完成34个、承台17个、通道桥墙身完成4个。盖板涵和波纹管涵共计18个,目前完成了80%。

  桥梁主要设置在沟壑以及两段路基跨度较大填方较多的区域。位于K9-K15段的K9+300永丰中桥的桩基是定临高速项目合同段最深的桩基,桩长的平均长度48.3米,在施工过程中对接钢筋笼较费时间,在相关领导和现场监理的协商下,在不影响桩基施工的空闲区域,提前开挖2个钢筋笼预对接桩孔,最终桩基开挖和钢筋笼对接可以同时进行,节约了大量的施工时间。K10+068通道桥是一座横跨一条村道的跨进为20米的通道桥。K11+535中河村一号大桥、K12+020中河村二号大桥、K12+480中河村三号大桥、K12+785中河村四号大桥都是位于需要大填方的沟壑之间,在沟壑之间架桥减小了施工成本和施工周期。

  定临高速项目全体人员面对工期紧、任务重,马上就要进入冬季施工的问题,所有施工人员加班加点,以身作则,明确责任制度,制定节点工期目标,确保按期保质保量的完成今年的施工建设任务。
