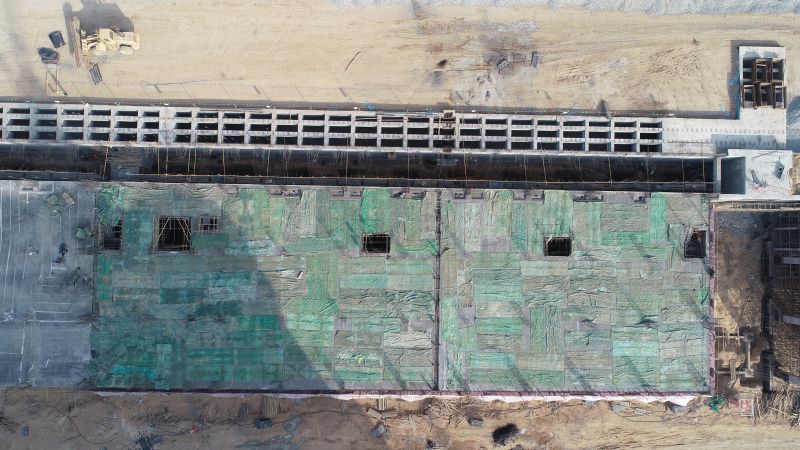

11月26日,兰州粮食现代产业园项目3#站台仓库一层顶板、柱、外墙钢筋绑扎完成,混凝土浇筑完成,此次节点的顺利完成,标志着3#站台仓库一层主体结构施工完成,整体进入二层节点施工。
3#站台仓库位于场地北侧,铁路专用线以南,共三层,总占地面积为3580.06㎡,建筑面积为10410.96㎡,建筑物室内外高差1.2m,一层层高6.5m,二层层高6.0m,三层层高6.0m,建筑高度为19.7m。仓库首层及二层为框架结构,顶层为钢筋混凝土排架+轻型钢屋面结构。站台仓库的主要功能为包粮的中转和暂存,仓库利用竖向交通连接体(暂存间),将每栋站台仓库的每个平面在纵向分为3部分,东西两端为包粮库,中间部分为暂存间。并且,铁路专用线南北两侧的站台仓库利用地势形成的高差,使得 1#、2#站台仓库的一层南侧和3#、4#、5#站台仓库的二层北侧均通过铁路站台与两条铁路专用线联系,方便火车来粮作业。
由于3#站台仓库地理位置特殊,与铁路专用线的施工存在交叉情况,通过项目技术人员与铁路施工单位的积极协调沟通,目前两部位施工取得顺利进展。项目部每周定期开展的工程例会详细地安排工程进度,并强调现场要严格按照施工图纸及方案进行施工。在一层顶板、柱、外墙混凝土浇筑之前,项目部组织甲方、监理进行该部位的钢筋绑扎验收,三方确认合格后进行混凝土浇筑。在混凝土浇筑时,项目部技术人员对施工人员进行了安全技术交底,提高他们的冬季施工安全意识,在确保施工人员安全前提下严格控制混凝土浇筑质量,并且技术人员在浇筑过程中随时旁站,以防止意外事故发生并在第一时间及时解决。项目部全体管理人员以积极向上的精神面貌,坚守在自己的岗位上,团结一心,为后续工程推进赢得更充足的施工时间。
