路桥公司旅游公路项目进入收尾阶段
来源:旅游公路项目部  作者:王琛  发布时间: 2017年12月06日

路桥公司承担建设任务的包头市旅游公路二号线工程,经过全体参战职工的共同努力实现按期通车,12月4日,该标段工程全面进入冬防收尾阶段。

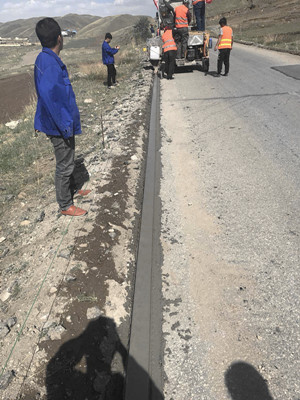

包头市旅游公路二号线由固阳县小马连壕至二相公段,全长33公里,路面已于7月30号完工达到通车条件。自8月份开始,该项目建设进入道路两侧沿线排水、涵洞、过水路面砌筑、护栏、路缘石修补、道路两侧垃圾土清理等工程施工阶段。该公司对项目建设实行责任制,每段路段由专人负责,按施工要求和合同严格管理,工程进展情况实行“每周一报”,保证工程质量,推进施工进度。

截止12月4日,该工程已完成边沟、排水沟砌筑9077米,江砌片石1110立方米,石笼铺筑872立方米,标线33.6公里,护岸300米等。因工程全面进入冬防停工阶段,剩余路面侧防护260米,急流槽106道,路肩土及两侧垃圾清理33公里,涵洞、八字墙修补8处等收尾工程将于春季开工后继续完成。
