打一场滇池草绿水清的攻坚战
来源:官渡项目部  作者:王琛 肖娟  发布时间: 2019年09月17日

  ----官渡区南部片区环境综合治理项目工程纪实

  滇池位于云南省昆明市的西南方向,为西南第一大湖,也称“昆明湖”。滇池水域,群山怀抱,河流纵横,良田万顷,人称“高原江南”。滇池流域城镇化迅速发展,生活污水、工业废水、以及含有农药化肥的农业污水量不断增加,滇池污染日益严峻。十九大提出生态文明建设和绿色发展新理念、新思想和新战略,在全面实施《滇池流域水环境保护治理“十三五”规划》的基础上,按照“科学治滇、系统治滇、集约治滇、依法治滇”的治理思路,全面深化滇池水环境治理。中国二冶路桥建设者奔赴2000多公里,在云南省昆明市官渡区南部片区环境综合治理战场,开始一场污水治理的攻坚战,全力以赴实施滇池保护治理。

  驻守春城 攻坚克难

  一朝辞故乡,昆明遂为家。2018年10月,中国二冶路桥分公司30余名施工管理人员奔赴2000多公里外的云南省昆明市,在当地迅速组建官渡区南部片区综合治理配套工程项目经理部,安排人员、机械、材料进场。该项目总投资8.9亿元,建设地点位于昆明市官渡区,建设工期365日历天。项目工程主要由姚安河污水处理站及调蓄池、普自村污水处理站及调蓄池、新螺蛳湾污水处理站及调蓄池、子君村调蓄池组成,包含截污工程、污水处理设施、污染源控制、景观提升等内容。

  俗语云:“万事开头难”,项目初期面对极大挑战。姚安河片区紧邻滇池,施工区域由围湖造地形成,地质条件差,土体遇水后丧失承载力,复合地基成桩困难,易发生地基滑移、隆起;施工难度大,对基坑的支护、防水降水要求较高;项目施工综合性强,设备安装、工艺管道、电气工程方面管理能力欠缺,施工场地狭小、作业面分散、雨季长影响工期等。

  明确了目标,看清了敌人,项目部即刻制定作战措施、强化作战队伍,成立QC小组,对“抗滑桩施工质量”及“软弱地基沉井施工质量”进行攻关,经过技术人员的编制总结,《软弱地基沉井施工质量》QC成果获得中国冶金协会二等奖。与此同时,管理人员培训学习、技术难点内部讨论、规范制度管理提升、专业知识集体攻关等一一展开。全体参战人员敬业担当,全力以赴在春城这片土地上挥洒二冶建设者情怀,为扮靓昆明官渡区施展央企施工能力。

  项目履约 点亮市场

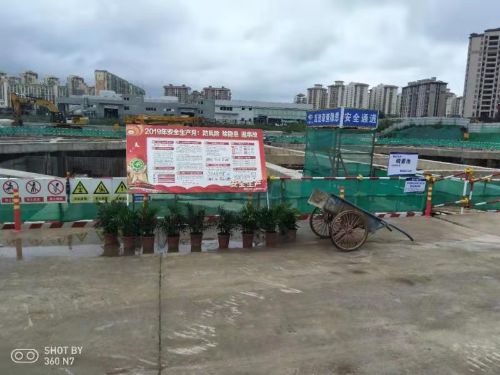

  “以现场,保市场”是建筑施工企业生存和发展的原则。官渡项目部从开工之初,树立“精细化、标准化”管理的观念和“安全第一,质量至上”的施工目标。根据EPC项目管理特点,项目部组织编制了施工组织设计、项目管理计划、质量管理计划、职业健康安全环境策划、 项目成本策划五大策划,指导项目管理施工。同时依据《中国二冶集团施工现场安全文明标准化手册》要求,结合项目施工区域特点,项目部积极推行项目标准化管理建设。结合《昆明市建筑工地扬尘污染防治量化评分导则》要求,编制了《扬尘污染防治专项方案》。在施工生产中,项目部为现场安装了PM10监测装置、喷淋降尘、喷雾机、车辆出入冲洗等设施,倡导绿色施工,严格落实“四节一环保”规定。

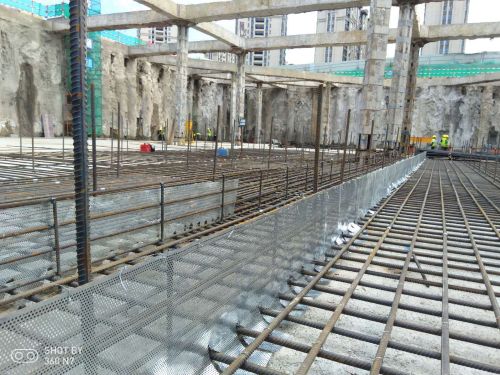

  走进官渡项目部的施工现场,所有作业面已全部展开,按照进度要求一项项推进:普自村片区进入收尾消缺阶段;姚安河桩基工程全部完成;设备安装完成40%;新螺蛳湾及子君村片区大临建设完成,现场人员、设备、材料陆续进场;调蓄池桩基全部完成。项目履约严格推进,得到当地政府及建设单位的认可与肯定。

  树立品牌 履行责任

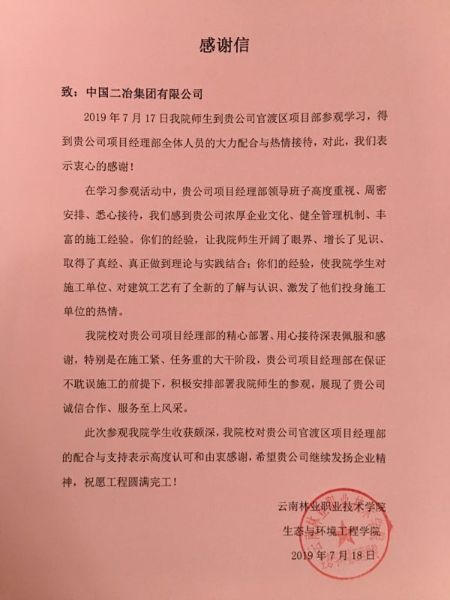

  官渡区南部片区环境综合治理配套工程是提升水质的重点工程,深受当地政府关注,云南省政协副主席、官渡区区长、副书记及云南省电视台等相继进行实地调研考察。2019年7月17日,项目部作为当地建设单位推荐实习单位,接待了云南林业职业技术学院师生实训参观学习,并接到了云南林业职业技术学院发来的感谢信。项目部积极响应昆明市官渡区政府部门号召,在官渡区云秀路、安和路交叉口汽车修理厂厂房发生火灾时,立即启动应急救援队协助消防救援支队实施救援,在维护当地居民人身安全、保障受灾单位财产安全等方面做出贡献,当地政府发来感谢信,并得到了当地群众的一致好评。政府的认可、业主的肯定、当地居民的拥护,更加激发了建设者的施工热情和社会责任感,项目部也用实际行动把“今天的项目,就是明天的市场”真正落实到建设中。

  团队优秀 奉献无悔

  一流的工程必须选择优秀的队伍去执行。项目经理梁伟,平时话不多但对施工的要求绝对是掷地有声:每一个节点必须提前推进,严格把控工程质量,参建人员工作态度一定要积极,工程验收做到精益求精。项目书记王行军为人随和、朴实,他积极挖掘项目人才,发展党员干部,在施工生产中处处体现着共产党员的先锋模范作用;80后的项目副经理朱慧,才思敏捷、幽默风趣、敢于创新,负责各个片区的工程实施,监管物资部;项目总工苏杰沉稳、细腻,分管工程技术部,负责项目的创优创奖;办公室主任李宏君负责行政用车、办公用品、食堂采购,琐碎的工作,严谨的态度,给了项目职工给一个温暖的家。凝聚力带动项目人员“比、学、赶、超、传、帮、带”的新风尚,在正能量团队的带领下,每个人都撸起袖子加油干,迈开步子快干,甩开膀子实干。逆境之中他们不屈不挠,困境之中他们展现团队力量和央企实力,官渡项目的施工在团队的努力中如火如荼的开展着。

  不积跬步无以至千里,官渡项目部全体参建人员誓言“今天我们以参与滇池治理为荣,明天滇池因我们参与建设为傲”,翘首以待滇池草绿水清的景象,满载着二冶建设者的坚守与诚信,彰显着中国二冶以工程品质拓展西南疆域的决心。
