兰州柴家峡大桥项目迎战高温酷暑大干二季度
来源:兰州项目部  作者:金胜凯  发布时间: 2020年06月11日

  连日来,兰州地区连续高温,气温达到16-30℃,提前进入“烧烤”模式。路桥分公司奋战在兰州柴家峡大桥项目部的全体参战职工攻坚克难,迎战高温酷暑,不断掀起大干高潮,全力以赴向着实现上半年时间任务“双过半”目标冲刺。

  该项目部认真落实执行公司上半年综合检查组和路桥分公司领导到现场提出的部署要求,采取有效措施补短板、找差距、促整改,不断夯实项目基础管理,提升项目综合管控水平,提高项目履约能力,聚焦主桥钢箱梁合龙和今年年底实现大桥工程通车目标持续发力。施工过程中克服早晚温差大、汛期风雨频发、黄河水位不断上涨等不利气候条件影响。提前进行项目策划,优化施工技术方案,科学安排网络工期,精心组织人员、材料物资和机械设备,做到合理匹配资源。全体参战人员夜以继日抓进度,争分夺秒抢时间,在确保安全生产、实体质量和生态环境受控的前提下稳步推进形象进度。尤其是抢抓关键节点目标,合理组织和统筹钢结构制作、运输和进场,严密管控拼装、焊接和顶推各个施工环节。参战职工在钢箱梁平台表面辐射温度近38℃、在钢箱梁箱体内气温高达50℃的受限空间进行焊接作业,汗水浸湿了衣背。

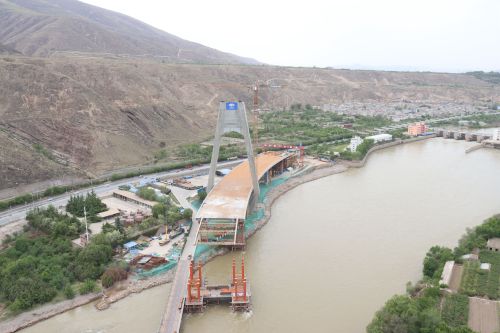

  截止6月10日,该项目部G109国道引桥下部结构施工和钢盖梁制作施工正在稳步推进;已生产30米预制混凝土箱梁10片;南岸钢箱梁拼装施工全部完成,累计完成黄河南北两岸钢箱梁顶推施工长度550米,为钢箱梁总长719米的76%。项目部将坚决贯彻落实两级公司决策部署,咬紧指标,协力奋进,坚决打赢效益提升和完成全年指标任务攻坚战,展示独具特色的成绩单。
