路桥分公司贵阳双龙港道路及电力管廊项目部掀起大干高潮昼夜奋战保进度
来源:贵阳项目部  作者:李杨  发布时间: 2021年03月16日

  为积极响应两级公司“奋战120天,献礼建党百年华诞”劳动竞赛号召,路桥分公司贵州贵阳双龙港中兴西路延伸段及电力管廊两个项目于3月5日正式拉开了项目全面复工的帷幕,开启昼夜奋战的模式。

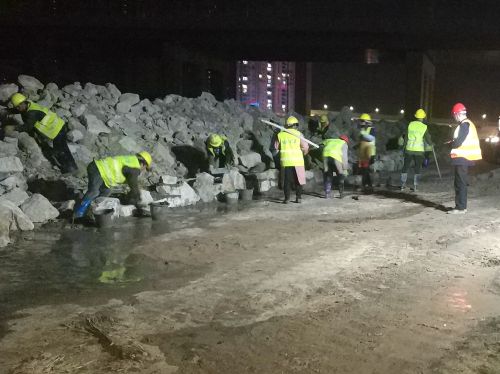

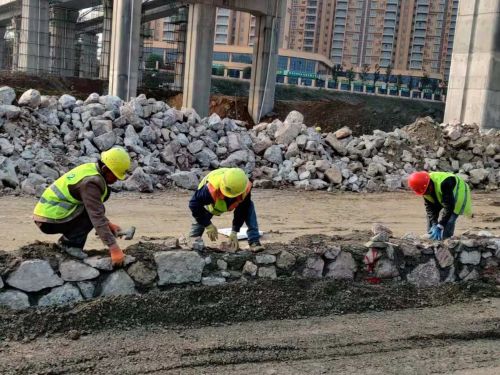

  开工即是决战,让口号成为现实。根据业主方K1+540-K1+740右幅人行道优先施工的计划要求,为有效加快工程施工进度,项目部积极采取措施,全面梳理工作任务,在保证安全和质量的前提下,提高施工进度,保证工程整体目标得以实现。针对右幅人行道施工任务,项目部制定昼夜施工计划。白天浇筑,夜晚拆模;夜间回填,白天碾压;路缘石浆砌片石基础昼夜分段施工。目前多彩电力管廊右幅电力管道包封混凝土全部完成,中兴西路延伸段道路右幅路基回填完成,路缘石浆砌片石基础完成300米,路缘石安装完成200米。

  该项目部全体职工将继续发扬“雷厉风行,使命必达”的企业作风,以火一样的激情,昂扬的斗志、攻坚克难,确保节点顺利完成,为两级公司高质量发展做出应有的贡献。
