4月30日,在项目部全体职工的共同努力下,路桥分公司通定高速公路项目YK83+365-YK83+485标段路基路堑基底处理全部完成。

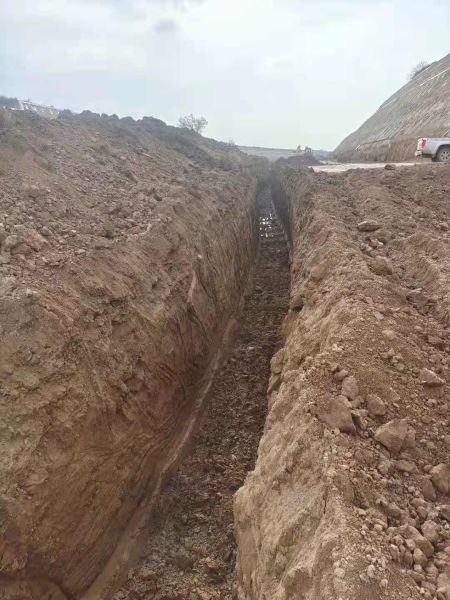

通定高速公路YK83+365-YK83+485段为挖方路基,上路床30cm厚5%灰土,下路床50cm厚3%水泥土,本段挖方路基土质属于湿陷性黄土。在实际施工过程中,施工队在超挖至路床底70cm时发现基地原状土土体天然含水量较大、土体呈流动状,与原设计挖方路床CBR值路床设计要求不符,为提高路床的CBR值,项目部于2020年11月15日该项目总工携工程技术人员共同进行了现场勘察,同时召开了现场会,确定了本段挖方路基基底的处理措施。今年开工以后,项目部立即开始对此标段展开施工,经过测量放样确定基槽面积以后,开始超挖,超挖至1.87m的位置时,发现含水量明显减少,已经达到换填垫层的基底要求。于是整平基槽后,用挖掘机进行分选抛投,将大粒径的块石均匀分层抛投,并进行了液压夯实。每夯3锤、6锤、9锤、12锤,对标高进行水准仪测量,进行记录。当最后3锤与前3锤的相对夯沉量差值不大于10mm时,进行压实度检测。最后在监理单位与试验室检测共同检验合格后,方可进行下一道工序。同时为保证路基的排水,施工时在右幅路基左右两侧做了宽70cm深度1.87米纵向坡度为5%的碎石盲沟,盲沟底部铺设一布一膜,碎石用透水土工布包裹。盲沟连接K83+308小山村右幅4#号桥台排水结构层排出,有效夯实标段路床CBR值。
通过采取以上一系列措施,该项目部顺利完成了YK83+365-YK83+485标段路基路堑基底处理施工任务,为下一步施工顺利推进创造了条件。
