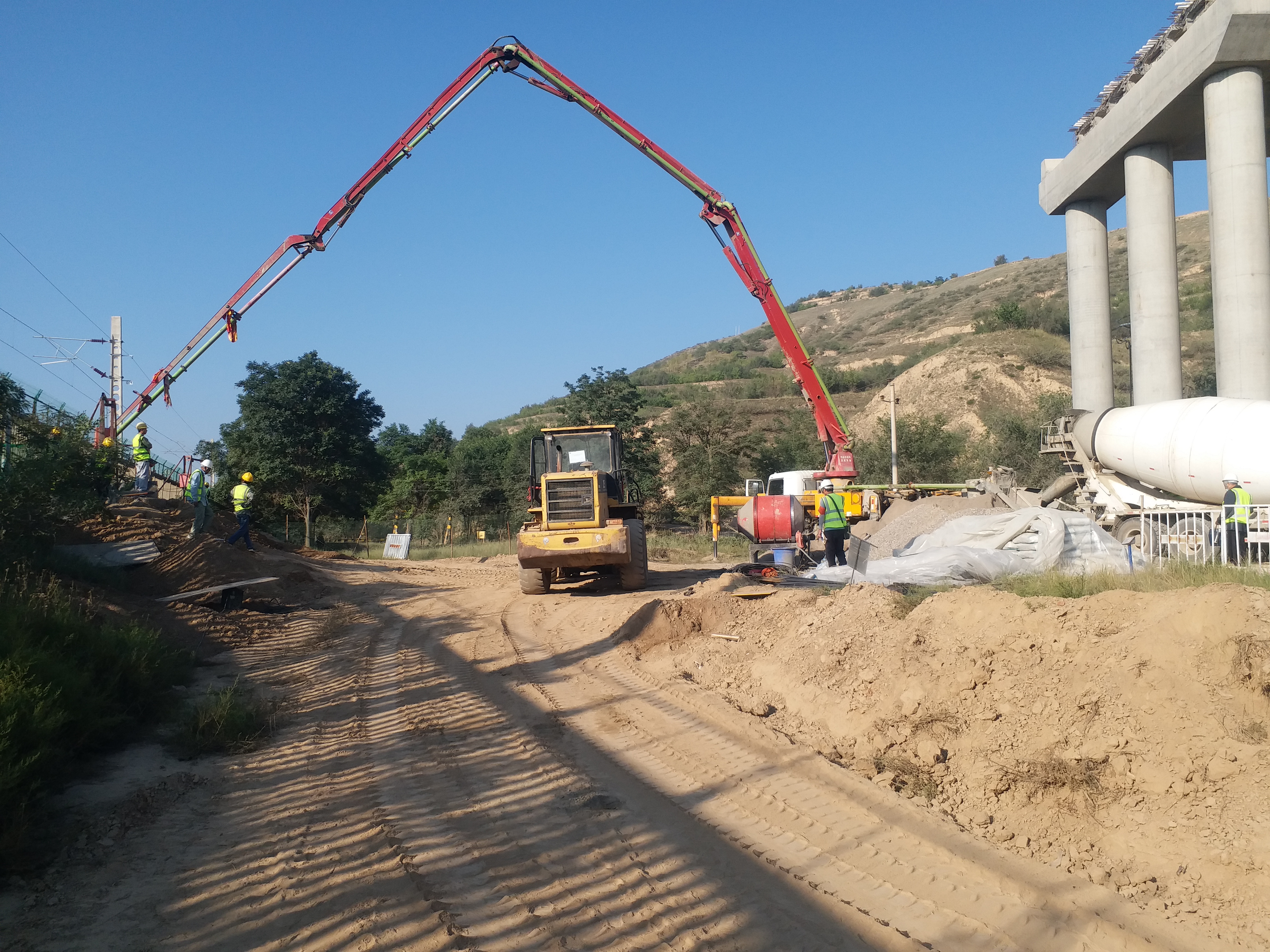

9月2日下午,随着最后一根防护桩的浇筑,通定高速项目部唐家岔AB匝道涉铁路堤防护桩全部完成!此举不仅为唐家岔AB匝道的后续桩基施工提供了必要条件,也为通定高速后续的施工节点的顺利推进起到带头作用。
根据施工方案,施工作业人员对上跨陇海铁路路堤进行挖孔防护,挖孔桩布置于陇海铁路路堤坡脚处紧挨防护栅栏,平行于铁路线路中心线,路堤两侧各布置一排,每排9根、A匝道桩长10米、B匝道桩长8米,共计36根。项目自开工以来,提前预判,统筹谋划,克服诸多不利因素影响,逐个击破方案报批量大、协调单位多、协调难度大等难题,为按期进行上跨陇海铁路施工打下了坚实基础。此外,因为此次施工毗邻陇海铁路,每日由铁路机务段、安全员日夜看管,项目部特别重视涉铁防护桩的施工,防止未经三级教育培训人员进入施工场地。所有机械在施工区域内施工,也必须要挂好缆风绳以及限制挖掘机大臂的钢丝绳,为保证陇海铁路行车安全、正常运行。项目部分别对现场施工技术人员、机械队伍及机械操作人员进行了详细的岗前培训和安全技术双交底,从而保证了防护桩施工过程中万无一失。
此次涉铁防护桩于8月15日开始施工,于9月2日下午顺利施工完成,历经19天,此次防护桩的施工完成为后续施工提供了宝贵的施工组织经验和强有力的技术支撑。
通定高速项目部全体人员始终坚持统一思想与目标,将在保证质量与安全的前提下高效完成后续施工任务,为通定高速建设添彩!
