山东区域分公司建龙西钢焦化项目砌筑完成重点节点
来源:山东区域分公司  作者:许延桐  发布时间: 2020年08月31日

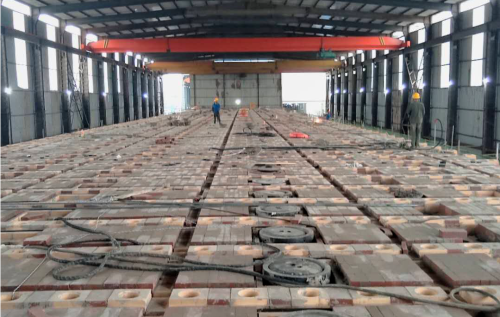

  经过9天昼夜奋战,山东区域分公司承建的建龙西钢焦化项目砌筑进度迎来再次突破,完成了1#炉斜道砌筑及2#炉本体砌筑,这是继完成焦炉蓄热室砌筑后的又一重要节点。

  1#焦炉斜道层的砌筑不同于其它层,斜道层结构相对复杂、孔洞繁多且工期较短。为了克服困难,项目部统筹规划、积极协调,对施工人员进行严格的技术交底,并对焦炉各层在砌筑过程中可能出现的难题进行分析,加强对放线、预砌、砌筑等环节的监督指导,加大检查力度,严格把控质量关,最终顺利完成1#炉斜道砌筑,并于8月27日下午,建设单位、监理单位和施工单位联合组织了全面、严格的验收,对线尺寸、标高、表面平整、一般膨胀缝宽度、炭化室底表面(非逆向)错牙、一般砖缝厚度进行了检查,并严格按照数据标准对个别炉墙进行了调整和校准,为后续碳化室的砌筑打下坚实的基础。

  2#焦炉自6月砌筑至今,项目部在传承传统筑炉施工工艺的同时,大胆创新,结合2#炉炉型特点,改进传统工艺,强化施工管理,运用在以往焦炉砌筑中的丰富经验,优选作业人员,优化施工方法,保证每日耐火材料及时有序地供应。按照工期和质量要求合理安排任务,既保证施工量,也保证不增加成本。与此同时,项目部与各施工队伍协同作战,精心组织、科学施工,有序的推进工程进展,在开工80多天之时,完成了2#炉本体砌筑,进入了最后的护炉铁件安装施工阶段。

  据了解,建龙西钢焦化项目2×72孔5500D型焦炉是复热式侧装煤焦炉,年产焦炭140万吨的焦化工程。项目部在原焦炉设计结构基础上进行了改进,使焦炉炉体具有结构严密、合理、加热均匀、热工效率高、投资省、寿命长等优点,建成后,焦炉的操作坏境和劳动条件将会有较大改善。
