山东分公司恒坤项目部全面冲刺为烘炉创造条件
来源:恒坤焦化项目部  作者:许延桐  发布时间: 2022年05月13日

  截至5月14日,山东分公司恒坤焦化项目部已实现全面复工,现场各项工作步入正轨,项目部管理人员、分包队伍全面冲刺,为烘炉创造条件。

  恒坤项目原计划于6月18日前达到2#焦炉烘炉条件,但由于各方原因,项目面临停工,打乱了现场施工计划,面对困难,项目部迎难而上,协调沟通,制定新的施工计划,追赶施工进度。4月25日,项目部联合业主单位共同组织复工前大检查,并对检查出的问题进行整改落实,重新为所有人员进行核酸检测、录考勤,积极为全面复工做充分准备。4月26日施工人员开始逐步入场施工,加紧烘炉前项目的施工。

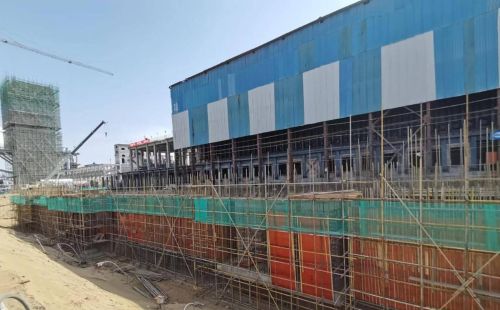

  目前,项目几大主体均已进入最后阶段,其它附属工程也已全面开始施工。煤塔主体高为50m,现37.2m钢筋模板已完成验收;熄焦塔总体为68m,现46.57-49.97m模板已完成安装;焦台-4.435-0.26m模板已搭设一大部分;捣固站已施工完40.97m ,此次煤塔施工完后塔吊升高后进行下一阶段施工。其它附属工程熄焦车、推焦车轨道预装段均已开始钢筋绑扎,钢结构及管道已完成大部分加工制作,需土建工序完成后即可全部安装。现各施工项都已开启加速度,全速加紧施工进程,为早日达到烘炉创造条件。
