自2019年3月26日以来,滨州黄河馨苑项目经理部开启“打灰周”活动。为圆满完成大方量连续混凝土浇筑任务,项目部召开专题会议从泵车、路线、时间、质量控制、人员服务等方面进行精心策划,合理部署。项目部制定了混凝土浇筑值班方案,各主楼及其附属地库由领导班子牵头组成3人小组轮值班,要求“人停机不停 倒班不歇班”确保24h混凝土浇筑期间管理人员在岗守岗。现场管理人员及时就混凝土速度、质量与商混站沟通协调,必要时提前联系商混站技术人员到现场调配混凝土。

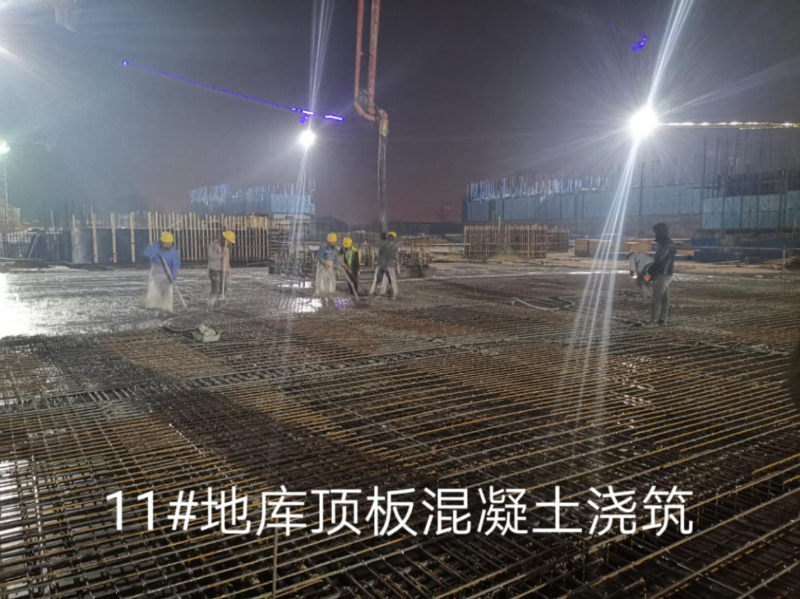

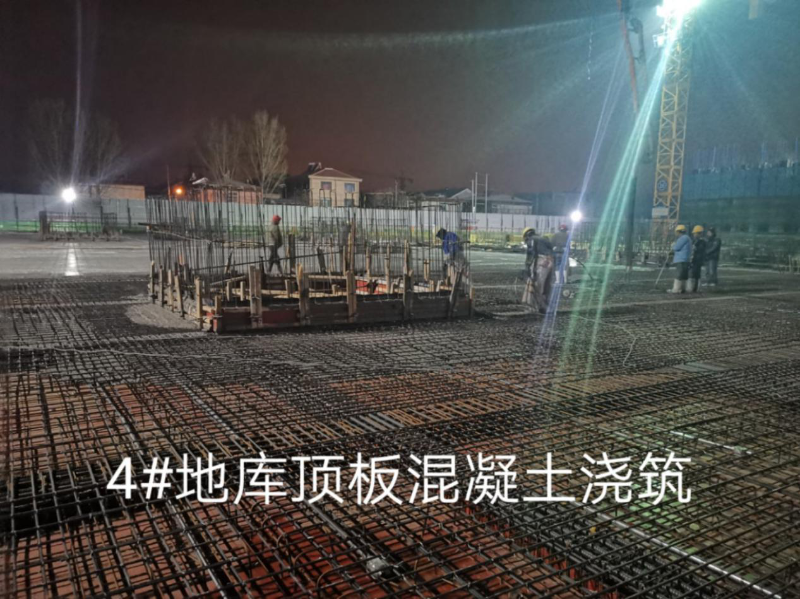

一周来黄河馨苑项目经理部完成了5745㎡地库的筏板钢筋绑扎与混凝土浇筑工作,累计使用混凝土约3415m³;完成了3#、4#、10#、11#、12#地库的顶板混凝土浇筑工作,面积为4712㎡使用混凝土约为1938m³。计划在明日展开17#、18#地库筏板混凝土浇筑工作,浇筑面积2119㎡,预计使用混凝土1301m³。完成地库筏板浇筑工作之后,15#负一层也具备混凝土浇筑条件可顺利衔接。
滨州黄河馨苑项目经理部全体员工本着“一天也不耽误、一天也不懈怠”的精神,掀起大干风潮,力争本月完成正负零任务。
