工程纪实|鹰击长空战李庄 百舸争流铸丰碑--中国二冶集团河南省黄河滩区居民迁建2017年度封丘县李庄镇工程第8标段项目工程纪实
来源:封丘黄河滩项目部  作者:李明  发布时间:2020年12月28日

  河南省新乡市封丘县李庄镇新区定位为封丘县区域副中心城市,是新乡市唯一的一个社区建设与滩区整体搬迁相结合的新型社区,为河南省黄河滩区居民迁建试点。该新区计划将滩区内18个村庄整体搬迁至黄河大堤之外,建成一个总面积401.4万平方米,能容纳5-8万人口的新社区。为了从根本上改变李庄镇滩区人民生产生活的落后面貌,县委、县政府专门成立工作组,经过深入调查,广泛征求意见,反复论证,科学决策,决定举全县之力开展李庄黄河滩区群众搬迁工作,在大堤以北建设一个新型现代化城镇,打造带动封丘东部发展的副中心。

  项目落地  迅速出击



  河南省黄河滩区居民迁建2017年度封丘县李庄镇工程效果图

  河南省黄河滩区居民迁建2017年度封丘县李庄镇工程,是河南省重点民生工程,也是李克强总理重点关注的工程。2017年11月中国二冶集团有限公司凭借强大的综合实力和强有力的资质等级,一举中标河南省黄河滩区居民迁建2017年度封丘县李庄镇工程第8标段项目,担负起河南省黄河滩区居民迁建2017年度封丘县李庄镇工程第8标段项目施工总承包的职责。

  河南省黄河滩区居民迁建2017年度封丘县李庄镇工程第8标段项目,总建筑面积为76214.53平方米,包括G2-1至G2-12共12栋住宅楼。G2-1至G2-3地下一层为储藏室,地上一层为商业网点,二至十一层为住宅楼,建筑高度32.75米,建筑结构形式:剪力墙结构建筑。G2-4至G2-12为7层住宅楼,一层为物品储藏间,二至七层为住宅。建筑高度20.85米。建筑结构形式:砖混结构。

  根据集团公司以及总体安排和部署,中国二冶中原公司迅速出击,科学策划,精心组织,统筹安排,第一时间抽调一批精兵强将,成立项目部。

  同时根据工程需要,迅速组建了“四部一室”,岗位齐全、职责明确。根据工程特点和现场施工需要,配备了经验丰富的领导班子成员及其他管理人员,形成强有力的组织保障。

科学组织  精心谋划

  当中国二冶布局华中战场的号角吹响,改革之时,朝暮之间,多少热血将士远离家乡和故土奔赴千里之外,担负起开疆拓土新的建设使命。

  河南省黄河滩区居民迁建2017年度封丘县李庄镇工程第8标段项目是河南省重点民生工程。要想开拓一片出彩新天地,必须以项目作支撑。河南省黄河滩区居民迁建2017年度封丘县李庄镇工程第8标段项目经理部从项目策划到整体实施,都做到起点高、标准高,从而促进了项目精细化管理的有效提升。

  2017年12月进场后,项目部进入施工现场后遇到了来自方方面面的困难,但是项目部不畏艰难,攻坚克难。针对项目多个特点和难点,项目部积极主动取得业主、设计和监理等单位的理解和支持,根据现场实际与图纸内容,编制施工组织设计且有效编制进度计划,制定符合本项目的可行性施工方案,提前安排人力、机械、物资,为工程全面建设做足准备;针对项目工期紧、任务重且施工场地有限性、材料堆场和机械设备布置困难的实际,项目部站在工程全局的角度,对施工场地进行周密细致的科学安排,并制定了详细的进度计划,明确材料进场时间,合理安排施工程序,确保各工序的合理衔接和工程有组织有计划的施工。

  在集团公司和二级公司的大力关怀和支持下,项目部全体人员齐心协力、不畏艰辛、克服困难,秉承“一天也不耽误,一天也不懈怠”的中冶精神,严格执行中国二冶和中原公司制定的规章制度,按时完成当地政府下达节点任务。2018年11月26日高层五层以下,多层三层以下主体结构施工完毕之后,2019年1月18日 3栋高层封顶主体施工结束,2019年4月16日 9栋多层封顶主体施工结束,开始进入外墙装饰装修阶段,2019年6月,外墙保温及真石漆班组随之进场,将12栋住宅楼分为三个流水段,项目部编制了详细的进度计划,合理安排施工,经过六个月的不懈努力,在2019年年底完成12栋楼的外墙保温及真石漆的施工作业任务,使整个工程进度有了很大提高。

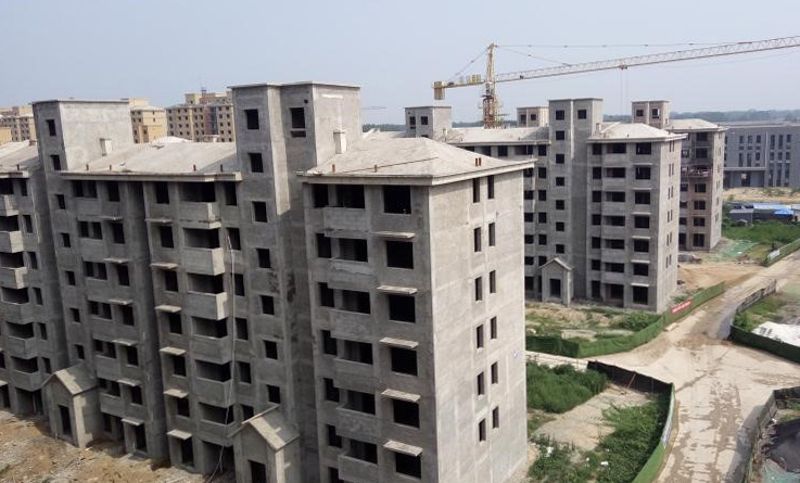

  主体结构施工完成

  克服困难  高歌猛进

    河南省封丘县李庄镇2017年度迁建工程房建标共分为十四个标段,开工时间基本在同一时间段上。2017年封丘县迁建项目共有四个乡镇,迁建面积达300万平方米,其中李庄镇迁建面积达96万平方米。迁建面积之大,迁建人口之多还是前所未有的。由于外省市流入施工人员贫乏,在加上迁建面积之大,导致劳务用工人员严重不足。其一,各个工种出现了施工突击队,且工资为日结,导致当地工资水平逐步攀升且愈演愈烈,劳务分包出现无力支撑的局面。再则,由于地处乡镇,地材供应商资源匮乏,且多为现金结算,部分更是先打预付款才供应材料。钢筋、混凝土、水泥、砂、石子、砌块价格较2017年市场价涨幅超过30%~40%之间。致使项目资金更加雪上加霜。更别说是给劳务提前借支,每次到施工节点收回的款项勉强支付前期施工的材料及劳务费用,导致了资金使用情况恶性循环入不敷出从而使工程进度严重滞后。

  尽管困难重重,但难不倒这支敢打硬仗的队伍。项目领导班子以先进的管理理念和超前的管理意识,加紧部署,拓宽思路,科学组织,精心布局,高标准建设,高要求管理,科学合理安排现场施工,高歌猛进,及时解决了问题,并推动施工现场掀起大干的高潮,按时限全面竣工。

  2020年9月22日至9月27日,河南省黄河滩区居民迁建2017年度封丘县李庄镇工程项目第8标段项目(朱寨村)迁建安置房选房到户工作全部完成。

  此次选房是目前为止河南省黄河滩区居民迁建规模最大、一次性搬迁人口最多的项目,也是李庄镇最后一批搬迁项目,涉及李庄镇9个村、尹岗镇1个村,共计5824户,19887人,计划用1个月时间完成。选房标志着黄河滩区几代人搬出滩区、远离水患、安居乐业的梦想即将成为现实,李庄镇也将实现整镇搬迁。标志着河南封丘黄河滩项目取得了阶段性的成果,为老百姓早日实现安居梦做出了巨大的贡献。



  村民选房场景

  2020年10月24日上午,河南省黄河滩区居民迁建2017年度封丘县李庄镇工程第8标段项目多层6#-7#楼顺利完成交房领钥匙工作。

  金秋十月,秋高气爽。在这硕果累累的丰收季节,河南省黄河滩区居民迁建2017年度封丘县李庄镇工程第8标段项目多层6#-7#楼顺利完成交房领钥匙工作。上午八点整,项目部精心组织安排,明确分工(包括领钥匙的登记、签字、按手印、房屋室内问题统计工作),责任到人,为上午交房、村民领钥匙提前做好准备工作。八点三十分,村民有序的到领钥匙处进行登记、签字、按手印等,经过两小时的工作努力,圆满完成多层6#、7#楼交房、村民领钥匙工作,为下一步工程顺利竣工奠定了坚实的基础。

  截止目前,已完成10栋楼的交房工作。未来,河南封丘黄河滩项目部始终秉承“一天也不耽误、一天不懈怠”中冶精神,全体管理人员坚持不懈,共同努力,全力以赴,使老百姓早日实现安居梦,同时也为公司的未来发展增砖添瓦。
