加强质量管理 打造精品工程
来源:冶金分公司   作者:孙志强   发布时间:2021年06月25日

  冶金分公司天铁2020升级改造-新建各介质外部管网工程,是以土建、钢结构、管道、电气多专业施工的综合项目,自桩基分部具备施工条件后,项目加强管理,狠抓工程质量,践行“一天也不耽误,一天也不懈怠”朴实厚重的中冶精神,发扬“雷厉风行,使命必达”的二冶作风,着力打造“业主满意为荣”的精品工程。



  天铁2020升级改造-新建各介质外部管网工程施工计划工期195个日历天,工期紧、任务重,多专业立体交叉作业,且经历30天雨季施工。为保证施工进度,自桩基分部具备施工条件后,项目部合理安排分包队伍、材料、机械设备及工机具的进场,统筹安排施工现场的各项施工任务,按照集团《工程(产品)质量管理制度》的要求,加强项目上的管理工作,狠抓工程质量。

  本工程支架基础桩采用灌注桩D=800mm,施工前,对测量成果及测量控制点进行了报审及复核。桩基开孔前,项目部测量员对定位点进行复测、记录。在钢筋、混凝土等主材进场后,在项目部质检员自检的基础上,组织甲方及监理单位进行三方联合验收,验收过程留有影像资料,验收合格后三方签字确认,同时对有材料复试要求的材料进行见证取样送检。验收合格材料,建立物资进场及领发料台账,标识清楚,分类存放、定期盘点,控制材料成本。

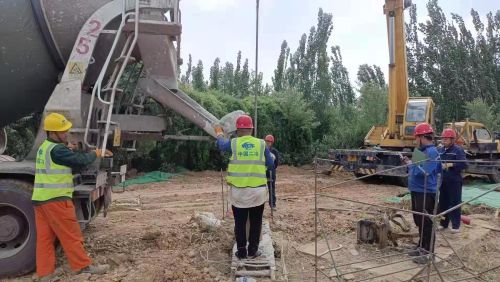

  施工过程中,桩基施工的各项工序,严格按照施工图纸及国家规范要求进行管控。检验批验收是施工质量全过程控制的关键,因此项目部每个检验批的每道工序都组织业主、监理单位进行了全过程监督验收,包括桩基成孔验收、钢筋笼制作验收、钢筋笼安装验收、混凝土浇筑旁站等,严控桩基质量,做到验收过程有台账及影像留存。尤其是在混凝土浇筑过程中,项目部领导班子成员带班指挥,技术、质量、安全、物资管理人员各司其职,各尽其责。材料员督促联系厂家拉送混凝土,实时做好浇筑量的动态管理;安全员对浇筑全过程跟踪、防范可能出现安全隐患;技术员检查混凝土塌落度,监督工人制作同条件试块进行存放,保质保量的完成桩基混凝土浇筑任务,获得了甲方及监理的一致好评,为后续桩基承台与上部结构施工质量提供保障。



  另一方面,项目部结合设计图纸及国家规范要求编制了《工程检(试)验计划》,对钢筋原材送检、混凝土试块标养、桩基检测试验、钢结构高强螺栓抗滑移系数检测、管道保温材料复试、无损检测等作了详细安排。项目部通过试验检测的合格报告,进一步控制施工质量。

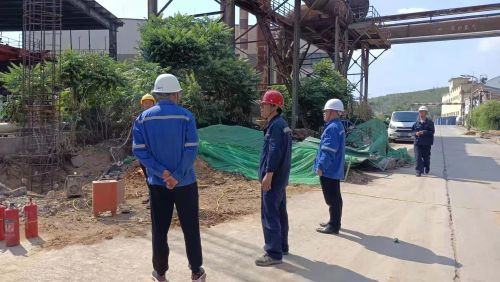

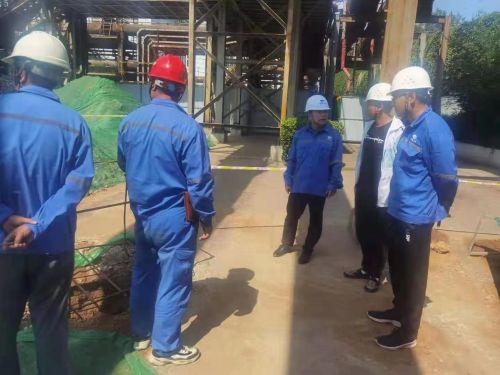

  目前桩基施工已累计完成60%,桩基承台已开槽、验槽、垫层施工,根据工程内容的变化,项目部将及时调整工作重心及重点,项目部全体人员将继续弘扬冶金建设国家队实力,贯彻“工匠精神”,担当奉献,顽强拼搏,提升安全管理标准,提高质量工作要求,让中国二冶“冶金建设”金字招牌照亮燕赵大地。
