河北省廊坊市航空物流区起步区北区学校项目,包括两所小学,一所中学,总建筑面积占6.68万平方米,主体结构形式为框架结构,涵盖土建、安装、装饰装修、室外管网、园林绿化。根据施工合同,计划工期663天,现在已经进入装饰装修和室外工程阶段,即将进行收尾工作。

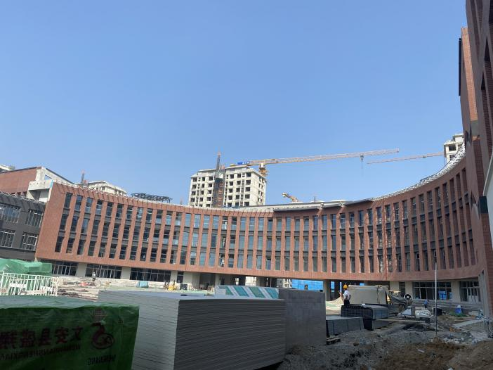

截止至9月下旬,36班小学项目室内装修工程4#-6#楼石膏板吊顶、卫生间面砖、灯具安装以及地面pvc自流平正在施工,材料也在陆续进场;36班室外工程整个外立面的窗户主框、窗扇、玻璃预计9月末进行交付。操场水稳已经浇筑完成、目前正在进行路缘石的施工。
30班初级中学装饰装修工程1#、3#、9#外墙岩彩漆施工已经完成,1#-5#整个外立面窗户(主框、窗扇、玻璃)基本已经完成,将在9月30日进行交付,操场三七土已经完成,后续进行水稳砼浇筑。

24班小学项目装饰装修工程1#、7#楼外墙一层岩彩漆施工已经完成,2#-6#楼外墙岩彩漆、室内墙面底漆涂料、石膏板吊顶、窗户(主框、窗扇、玻璃、打胶)正在施工,操场水稳已经浇筑完成。室外官网工程进度相比36班小学和30班初级中学稍慢些。工期紧、任务重,河北廊坊学校项目部会根据施工计划进度对分包单位进行监督考核,保证各项工程进度。
目前,航空物流区起步区北区学校项目施工持续大干冲刺中,项目部利用“奋战120天 ,献礼二十大”劳动竞赛契机,在组织、技术、安全等方面采取有效管理措施,增加人力投入,发扬“白加黑”“五加二”的战斗精神,全力以赴加快项目建设,确保项目如期交工。
