打造品牌项目 助推转型发展
来源:安装租赁公司   作者:左淑琴   发布时间:2017年06月21日

——安装租赁公司北方股份总装车间工程建设回眸



每项工程的背后,都有项目管理团队辛勤的付出。每项工程的竣工,都是项目管理团队耕耘的硕果。每项工程的投产,都是项目管理团队智慧的结晶。项目是建筑施工企业的生命,项目是建筑施工企业发展的依托,干好每一项工程,是项目管理者的使命,是企业发展的基石。内蒙古北方重型汽车股份有限公司电动轮矿用汽车总装车间工程是安装租赁公司为打造品牌项目,助推转型发展,首次在包头市稀土高新区投标,并以最接近评标基准价成功中标的工程项目。2016年7月27日上午9点,晴空万里,随着阵阵礼炮鸣响,这项工程的开工仪式在北方股份总装车间施工现场隆重举行,开启了又一项新工程的建设征程。



明确产品定位   着力市场开发


内蒙古北方重型汽车股份有限公司电动轮矿用汽车总装车间工程位于包头市稀土高新区校园路以南,科技路以东。总建筑面积2812平方米,单层车间,主要包含基础施工及主体施工两大部分,其中混凝土基础为独立基础,车间主体为钢排架结构。整个车间尺寸约为108米×24米,建筑高度22.35米。在安装租赁公司领导的统一指挥下,北重项目部的参建职工经过前期紧张有序的大临建设及土方开挖前场地破碎等准备工作,具备了开工条件。7月27日上午,在开工仪式举行后,施工现场的DH300挖掘机随即开始土方开挖工作,这标志着此项工程施工正式启动。




由于这项工程是安装租赁公司首次承建的单层钢排架结构厂房工程,施工内容涵盖结构(土建及钢结构)、给排水、采暖通风、动力管道、外网道路等多项专业,是一项综合性的工程项目。所以,在项目的实施、推进和竣工验收过程中,锻炼出了一支专业齐全、素质过硬的项目管理团队,实现了安装租赁公司向承建综合性工程项目转型发展的目标,提升了占领区域市场的竞争力,为公司实现“510战略”启动了新引擎。



提升项目管控  满足业主需要


按管理办法实现项目管控。在施工过程中,项目部以严管理,努力实现项目的“一低三高”目标;以敢管理,抓好项目经营管理的核心环节;以高标准,认真落实项目过程管控。通过提升项目管控力,确保了合同履约,全面完成了项目经营目标。




在项目启动后,按照项目部组建程序成立了北方股份电动轮矿用汽车总装车间项目部,并于2016年8月5日签订了《工程项目经营管理目标责任书》,明确了项目经营管理责任,建立健全了项目部组织管理机构,落实了管理人员的岗位职责。项目部成立后,立即组织班子成员、技术人员、施工管理人员和经营预算人员共同学习合同,进行项目策划。




在施工过程中,项目部坚持“技术领先、方案先行”的原则,使技术交底、安全交底和施工方法交底落实到位;按照项目策划书的要求,编制施工组织设计、专项施工方案,坚持经常性的检查和监督,从而保证了施工进度、安全、质量和环境的施工要求;执行公司分包、物资采购制度文件,签订了物资供应合同和专业工程分包合同,通过电子商务平台采购了钢材、外墙板、层面板和檩条等材料,严格控制分包单价、预算量、采购量和验收量;根据工程实际,建立了工程例会制度、管理人员跟班制度、月度成本核算制度和成本分析会制度,使土建基础、钢结构制作安装和围护结构等关键线路的施工任务全面扣网;主动和业主及审计部门沟通,做好预结算工作。工程合同额892万元,预计结算1280万元,预期可超额15%以上完成项目经营管理利润指标。

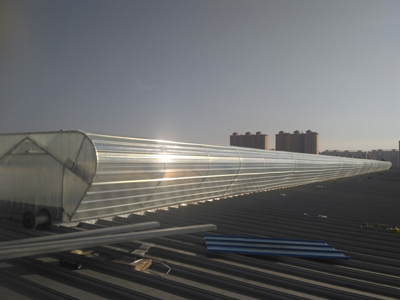

按网络节点工期紧扣工程进度。内蒙古北方重型汽车股份有限公司电动轮矿用汽车总装车间工程的钢柱系统、屋面系统和吊车梁系统,钢结构制安的工程量共计420 吨。由于施工周期短,作业面多,项目部自9月19日8点40分第一根钢柱起吊并成功安装就位起,仅用了半个多月的时间完成了钢柱及屋面系统的钢结构制作安装任务共计273吨,按网络节点实现了钢结构制作安装任务完成过半的目标。随后的屋面系统、吊车梁系统和水电暖等项工程在保质量、保安全的前提下,全部按网络工期扣网。




按标准建立安全施工标杆。项目部按照《中国二冶施工现场安全文明标准化手册》创建安全文明标准化工地和品牌文化,安装租赁公司安全环保部按照《项目过程管理对标考评评分细则(试行)》适时开展了对标考核。通过对标考核在公司内部将此项工程树立为“标杆”项目,并组织公司所属各工程处及项目部的安全员到现场进行观摩学习。通过观摩学习培训,使公司的安全员直观地学习了安全文明施工管理的内容,深刻地认识到现场安全标准化重要性和必要性,为推广“标杆”项目打下了基础,加快了实现在建项目集约化、标准化和规范化的发展目标。


确保现场工期  捷报传来佳迅


2016年7月20日 ,挖掘机、装载机和数台自卸汽车以最快的速度进场。

2016年8月26日,仅用1个月的时间完成了土建基础的施工任务。

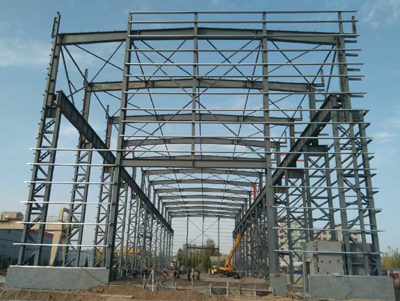

2016年11月1日,用了 40天全面完成了主体钢结构制作安装任务。

2017年1月26日,也是过年的前三天,此项工程强电弱电系统工程的电器安装任务全面扣网。

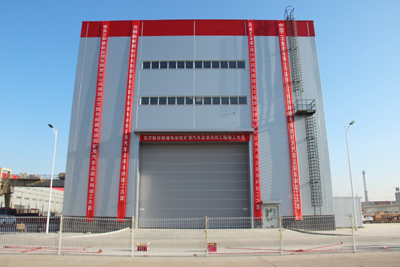

一朝转型风雨路,凝聚多少员工情。这项工程的项目管理团队将永远铭记这一天:2017年3月29日上午9点,经过项目管团队全体员工历时180天的艰苦奋战,最终以精益求精的质量、安全文明标准化的施工管理和树立的品牌文化,使位于包头市稀土高新区校园路以南的北方股份总装车间工程全面竣工,并得到甲方的认可和一致好评,从而为公司开拓一方市场树立了品牌,创造了良好的经济效益和社会效益,成为公司转型发展的“助推器”。
