安装工程技术公司华云新材料3×350MW自备热电联产机组工程VI标段输煤系统安装工程进入竣工倒计时
来源:安装工程技术公司   作者:靳俊娥   发布时间:2017年07月28日

7月25日,随着9—13版批次消缺节点的顺利实现,安装工程技术公司在华云新材料3×350MW自备热电联产机组工程的建设进入到最后一个批次—17版的消缺收尾工作中,工程竣工进入倒计时。

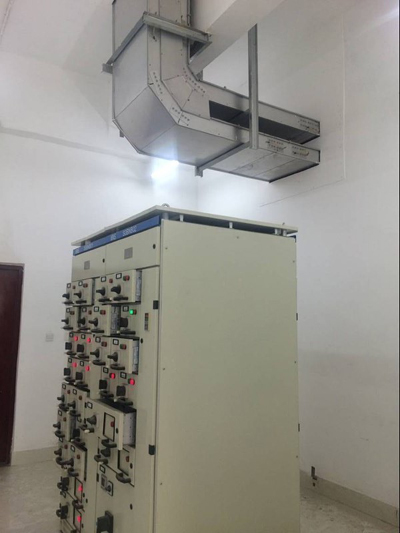

在该项目的建设中,安装工程技术公司本着严谨高效的施工态度、敢打硬仗的施工作风,战三九、练三伏,工程历时近一年时间,阶段性节点目标跟进实现,施工效率和施工质量双花齐放。进入工程收尾阶段后,为了保持一以贯之的施工进程和进度,该公司更加重视尾项工程的严密高效,针对尾项工程繁琐细碎、施工人员思想容易松懈的特点,该公司加大督促力度,增派现场督导力量和施工调试人员,保持了施工作业的连续性。7月15日,该工程5#机组完成连续168小时满负荷考核,完成该台发电机组调试任务后,9—13版批次消缺工作正式开始。按照10个工作日的工程量,项目部随时调整施工力量和方案,在桥架槽盒的封闭、防火封堵、接线整理、照明修复、卫生清理等方面展开了作业,作业人员根据现场实际,合理有效利用现场停电机会,争分夺秒展开设备消缺工作。在项目部合理组织和有效安排下,进行电缆竖井、电缆沟、电缆桥架等防火段封堵100余处,封闭电缆桥架槽盒500余米,电缆口防火泥封堵、接线整理全部结束,顺利完成该版次消缺计划的节点目标。

目前,该项工程最后一个版次第17版的消缺工作正在进行中。
