扬帆奋进启新航
来源:建筑制品公司   作者:张慧玲   发布时间:2017年11月02日


——建筑制品公司丰镇搅拌站建站纪实



根据公司丰镇铁合金项目建设需要,按照该工程项目混凝土需求计划及所需混凝土的特点和要求,九月初,公司决定由建筑制品分公司承建丰镇搅拌站。为确保搅拌站尽早建成并投入使用,建筑制品公司建站专项小组不等不靠,超前谋划,他们秉承着“快速准备、早日出砼”的原则,第一时间奔赴丰镇市对建站的周边环境进行了详细调研,经过精心策划,多次修改论证,多方经济比较,最终确定了搅拌站建设方案,最大限度节省了成本,为公司创效赢得了第一步。







伴着挖掘机与车辆的轰鸣声,平场地、建基础全面展开施工。与此同时,建站所需物资、混凝土生产设备及零配件正在加紧从通辽市紧锣密鼓地协调调运,一切工序按照计划有条不紊的在推进。

由于建站地点地质条件比较差,场地内有很多稳定性差的淤泥,所以给建站施工增加了难度。针对这一问题,技术人员连夜开会商讨,最终决定现场分三个区域同时施工,采用就地取材,淤土层换填粗砂、水泥土的办法进行地基处理。为了加快施工进度、保证施工安全,给周边环境减少扬尘带来的困扰,很多工作需要晚上加班加点干,但是大家没有丝毫抱怨,而是心往一处想,劲往一处使,通过精细组织,保证了前期施工安全有序进行。

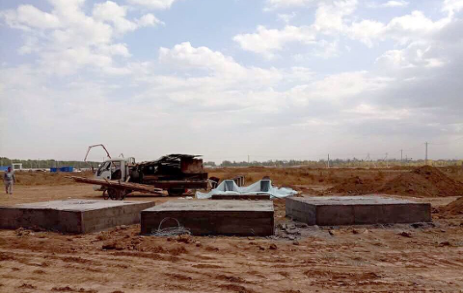

清除了地表面的杂物和淤泥后,按照规划布置进行基础开挖,为了进一步增加地基的整体承载力和稳定性,施工人员费时费力对储料仓、配料斗地基进行了1米厚的片石土填筑,以充分满足后期生产过程中料仓和配料斗的重量。待基础平整合格、铺设钢筋网后地基浇筑工序又是一项艰巨任务。为了严格控制浇筑厚度,保证地基的设计强度,决定采用人工分层振捣密实方法,而现场缺乏人手,建站领导快速协调安排,全程带班,几乎全员出动驻守在施工现场,实行白夜班24小时无缝对接,最终,在参建人员的共同努力下,顺利完成混凝土连续浇筑工作。







丰镇地区的气候比较特殊,风雨多,气温低。项目参战职工连续昼夜奋战,这不仅是对职工体力的考验,更是对参战人员意志力的考验。为确保设备一次性吊装成功,建站领导和技术员们在技术方案和安全措施上下功夫精心策划,周密布置,做到双保险。

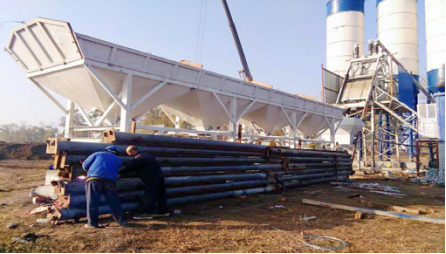

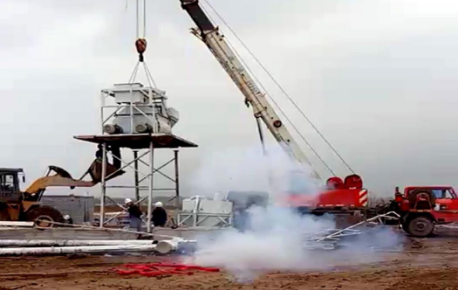

10月10日凌晨,设备运到安装指定地点,吊车准备就位,技术人员反复认真检查设备外观尺寸,核查安全防护措施。相关准备工作完成后,在技术人员的合理指挥下,大家密切配合,边安装、边测量、边检测、边调整。面对简陋的安装条件和高强度的工作,现场安装人员埋头苦干,争分夺秒,除了吃饭时间外,大家一刻都没有休息,在预计时间内高质量地完成了搅拌机、卸料装置、粉料配料系统、气路控制系统等设备的安装工作。

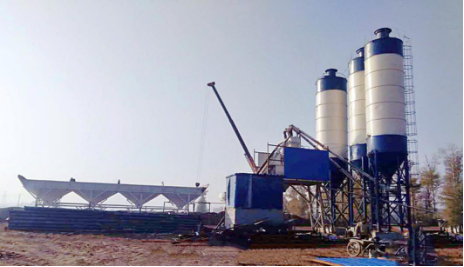

丰镇搅拌站在基础设施配置上采用双线HZS90强制搅拌机组,共设100吨粉料罐3个,按文明施工要求配备清洗、沉淀设施。并合理划分了原材料存储区、运输车辆停放区、搅拌作业区、自动清洗系统、运输通道及绿化带等。从原材料入场、生产、成品检验等各个环节,把质量管理落到实处,严格有效的设备管理体系为丰镇搅拌站正常运行提供了有力保证。

在整个施工过程中,建站人员严格遵循“绿色施工“理念,以“高起点、高质量、高效率”的建站标准,严格按照集团公司标准化工地要求进行施工。经过15天的艰苦努力,搅拌站生产设备顺利安装、调试完毕,建站工作基本完成,比计划提前5天,为“早日出砼”赢得了时间,为公司取得效益奠定了坚实基础。
