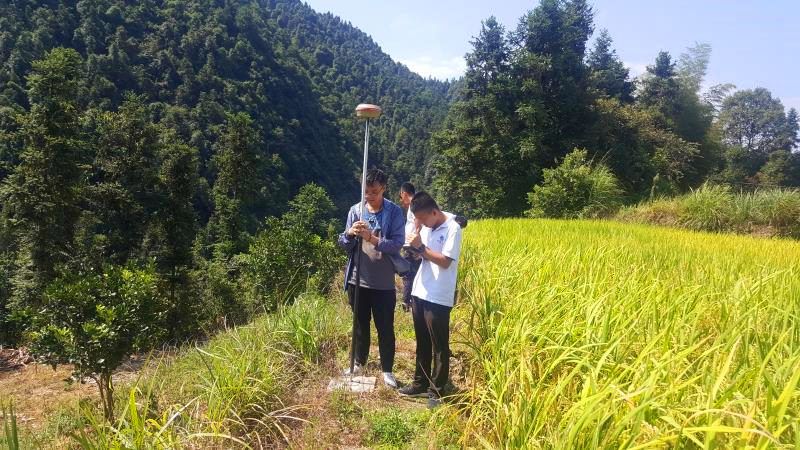

8月份以来,管道分公司工程小组在贵州铜仁至梵净山项目现场克服了山路险阻,交通不便等诸多困难,精心组织前期工作,目前,已初步完成贵州铜仁至梵净山项目现场踏勘任务。
“一带双核”铜仁至梵净山建设工程,包含快速系统(43.366公里)和慢行系统(96.57公里)两部分。其中快速系统为铜仁至梵净山的快速交通走廊,慢行系统为铜仁至梵净山的最美乡愁绿道(含自行车和观光车混用道、水岸人行亲水步道)及沿线驿站等服务设施。包含了梵净山、亚木沟等4个4A级旅游景区、1个3A级旅游景区,优质旅游资源120多处。该公司领导高度重视1,多次专门召开会议研究人员设置、工程难点等,并派经验丰富的项目管理人员进行现场踏勘。到8月27日,该公司已完成桥梁、隧道工程量的统计、全线控制点的复测及奥维图标注、临时用地测设,施组、临建方案的初步编制、临建平面图绘制及模型的建立、市场信息的收集等工作。初步选定项目部大临地址6处,弃土场22处,砼拌合站8处,预制梁板制作场地10处,水稳拌合站及沥青拌合站7处;对22处拟设变压器位置进行了实地勘察并提出建设方案,临时用水采用打井或直接从锦江取水解决,临电临水具体实施方案已经与业主及相关单位进行了初步沟通、达成了初步意见。
目前,该公司已完成《现场踏勘报告》并请公司汇报,项目管理实施初步方案已经编制完毕,包括项目部人员准备、分包管理模式、现场准备工作、具体实施计划时间安排和主要资源准备情况,待项目标段划分完毕后,再进行项目具体实施方案的编制。通过扎实的工作,确保工程的顺利实施。
