到11月5日,在冶金分公司参战职工加班加点共同努力下,山东磐金无缝钢管Φ273B无缝钢管生产线主轧机、穿孔机、精整区及冷床区到场且具备安装条件的设备已经全部安装完毕,施工进度得到甲方认可。

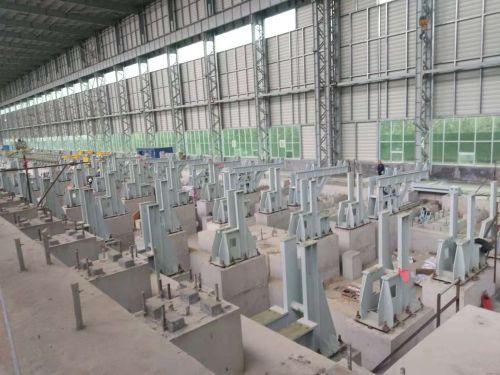

在该工程中,由于前期承建的Φ159A冷床和精整区设备安装在规定工期内完成出色,业主满意度较高,冶金分公司又承担了Φ273B无缝钢管生产线的整条生产线的设备安装及管道安装项目,整条生产线设备重量达7000吨,包含穿孔机、主轧机、芯棒循环区、脱管机、张减机、冷床、管排锯、精整区等几个部分。在项目部精心组织和广大职工的全力推进下,到11月5日,冷床区128个到场设备底座已经全部安装、调整完毕,验收合格,达到二次灌浆条件;精整区1台管排锯主机安装调整完成并且一次灌浆结束,4台管排锯附属设备安装完成;吹吸灰和探伤机区域设备到齐且安装调试完成,全部设备二次灌浆完成,达到甲方要求的试车条件。由于受到车间内2台天车数量的制约,对以后到场设备的卸车、已到设备的倒运工作和设备的安装造成很大的困扰,项目部将在今后的设备安装中团结协作,在保证各区域施工进度同时进行并且不影响安装质量的情况下,合理安排天车的使用,精心组织加班和夜班来保证设备安装的快速推进。
