湖南株洲恒大誉景(御景)花园完成14#楼筏板垫层混凝土浇筑
来源:城建分公司   作者:王峙杰 刘宸   发布时间:2019年05月10日

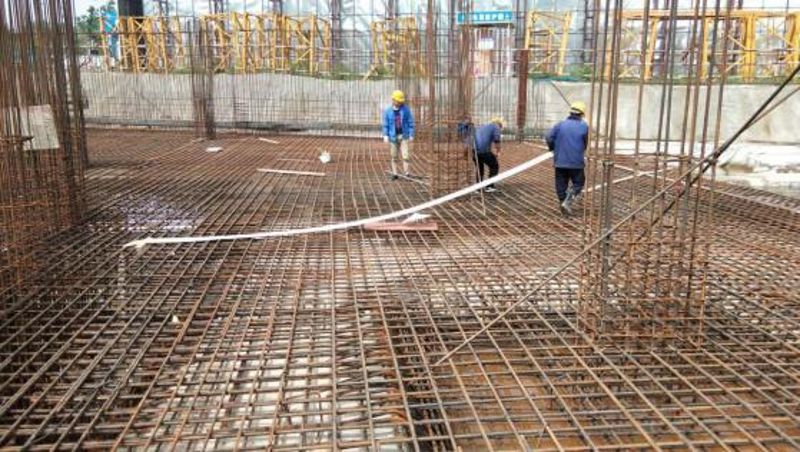

  5月9日,由城建分公司株洲恒大誉景花园项目部承建高层住宅——恒大誉景花园项目进行了筏板基础大体积混凝土浇筑,此次浇筑总量约1338立方米,一次性浇筑完成。

  该工程位于株洲市株洲大道北侧,新马东路东侧(新马东路与仙乐环湖路交汇处)。首期共包括4#-7#、11#-14#八栋楼,全部采用框架剪力墙结构,基础形式为筏板基础。地上26-28层,地下1层,总建筑面积约14.5万平方米。

  本次浇筑的范围是14#楼筏板基础,厚度大多为1.1m,还有小部分0.5m厚。整体大致呈现矩形,长43.9m,宽21.9m。为保证大体积混凝土的浇筑质量和一次性顺利完成,项目部精心策划并克服了施工场地狭小,工期紧、雨水重等各种困难,提前策划部署,从施工技术准备到质量控制、安全措施、劳动力组织等多个方面作了充分的准备:多次组织工程技术人员和现场施工人员召开专项方案会议,安排交底工作,详细讲解浇筑方案;安排布置施工组织计划、施工准备、主要施工方法及技术措施、混凝土的供应、浇筑顺序、养护等工作并进行分工分责到人。在浇筑过程中,使用混凝土罐车数台、天泵2台,安排技术员和施工员24小时旁站,做好外部协调和场地交通疏导工作,保证混凝土与钢筋坚实有力的结合,使上部结构安全可靠。

  这次大体积混凝土浇筑的顺利完成,一方面完成了节点工期要求,另一方面也为今后大体积混凝土施工积累了宝贵的经验。
