中国自动化绿色精密铸锻产业园项目精铸综合厂房框架南侧进入封顶阶段
来源:甘肃分公司   作者:杨世林   发布时间:2019年08月29日

  截止8月28日,中国自动化绿色精密铸锻产业园工程精铸综合厂房框架部分3-A轴至3-L轴交3-1轴至3-5轴区域进入屋面板钢筋绑扎和线管敷设的穿插作业,预计8月30日浇筑屋面混凝土。

  精铸综合厂房,结构总长264.15m,总宽120.0m,建筑平米为31832m2。 分为单层混凝土排架结构厂房和两层框架结构厂房。其中框架部为两层框架结构厂房,总宽为120米,长为48米,占地5760m2 ,整个框架部分是分两部分浇筑的。首先,完成了框架北侧3-M轴至3-X轴交3-1轴至3-5轴区域,本次框架南侧进入屋面板钢筋绑扎和线管敷设的穿插作业也就代表了精铸综合厂房框架部分即将全部封顶。

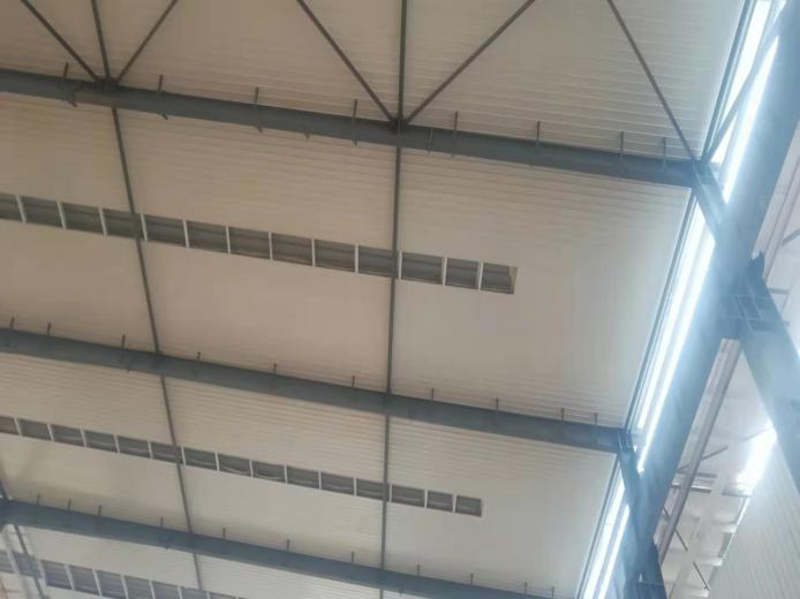

  与此同时,精铸综合厂房预制屋面板制作累计完成18%,预制屋架制作累计完成70%,精铸二区砌筑累计完成90%,一区砌筑累计完成65%,精铸二区也正在进行紧张的墙体抹灰施工。砂铸综合厂房一一区屋面(内彩板、离心玻璃保温板及屋面外板)安装完成60%,砂铸综合厂房一一区门框柱制作完成8个,砂铸综合厂房一一区、二区吊车梁安装完毕,砂铸综合厂房一三区墙面彩板内板安装完成90%,砂铸综合厂房一墙体抹灰完成90%。

  中国自动化绿色精密铸锻产业园工程在项目部管理人员及各个劳务分包单位的共同努力下,8月工程进度稳步、有序推进,为完成后续施工任务提供了保障。
