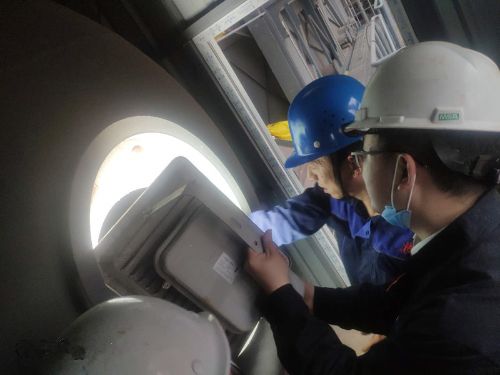

  继4月9日汽拖机组工程余热锅炉循环风机调试成功后,连日来,冶金分公司闽钢项目汽拖机组工程中的重要组成部分——双压环冷余热锅炉正式开始调试前的各项试验。

  余热锅炉试运前,必须完成余热锅炉设备各系统的分部试运和试验工作,包括锅炉辅机和各附属系统的分部试运、给水系统的冲洗或化学清洗、锅炉的化学清洗、过热器及其蒸汽管道系统的吹洗、蒸汽严密性试验和安全阀调整,以及热工测量系统、控制系统和保护系统的调整试验等。4月11日,项目部组织进行锅炉汽包的严密性水压试验,试验合格后又组织业主、总包单位一起进行锅炉整体的水压试验,在六个小时的严密监测下,双压环冷余热锅炉的试压工作一次成功,得到了业主及总包的一致肯定。试压结束后,就是余热锅炉的煮炉工序,煮炉是因为锅炉在制造、运输和安装过程中,其受热面会被油垢、灰尘和其它一些杂物污染,这些污物不清除将直接影响蒸汽和热水品质,而且分解后还会腐蚀受热面,引起汽水共腾现象,受热面内壁被氧化而产生铁锈,这些氧化铁及硅化合物等杂质聚集在受热面上,会直接影响传热,因此投产前必须进行煮炉。煮炉是用氢氧化钠,磷酸三钠进行化学处理,利用这些碱性物质可使锅炉内游离油质产生一种皂化作用,使游离物之间的结合力减弱,然后用给水或软化水来冲洗,锅炉内壁的铁锈、水垢在碱性溶液中脱落,也将随炉水温度与负荷的增加而增加。这些脱落的水垢,铁锈将大部分沉积在锅炉下部的集箱中,利用排污的方法加以排除;经过120小时昼夜不间断的定排、补水、取样、分析,在项目部、分包单位、总包单位及业主全体努力下,于4月18日取样分析合格;目前,双压环冷余热锅炉距离加入汽拖机组工程联动试车仅剩最后一步:蒸汽管道吹扫;4月21日早上8点,蒸汽管道准时开始了为期3天的吹扫工作,为确保闽钢汽拖项目顺利投产,闽钢项目部全体成员始终一刻不松懈,日夜坚守在工地一线,兢兢业业完成各项任务。
