为了更好地打好大干二季度这场硬仗,坛罐乡南堰村社区工程项目部全体员工拧成一股绳,劲往一处使,加快速度向着目标冲刺。为确保项目按时开工,前期准备工作正在有条不紊地向前推进,力争实现二季度产值计划。
4月10日中午,当地社长、电力公司迁改人员和项目部工程部人员在甲方项目负责人的引导下,对项目红线范围内的高低压电线迁改事宜进行现场指导。对迁改中所要遇到的问题,现场给予解决,对迁改最终完成时间作出规定。
4月11日,电力公司改迁人员联系当地社长和项目部工程部施工员对高压改签路线进行了现场确定。下午项目部负责人与当地社长商讨线路改迁通道问题,并要求社长在两日内完成电力通道的清理。

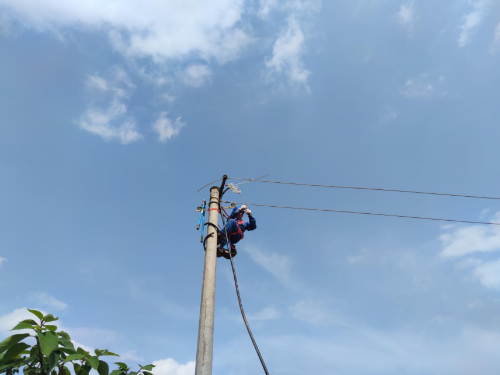

4月14日,电力公司迁改负责人到现场验收高压迁改电力通道,为确保高压尽快迁改,次日电力公司进行打坑作业。
为了不影响大临进度,决定采用用电缆线埋地的方式代替裸露低压电线。4月18日,项目部完成电缆线代替裸露低压线的迁改,确保大临建设顺利进行。
4月26日,各种电线迁改工作全部完成,大临各项设施建设全部投入使用,为项目开工做好充分的准备。
