5月18日,承担浦项张家港维检任务的冶金分公司浦项项目部接到不锈钢制钢车间为期5天的中修任务。项目部全体成员积极准备,从检修人员组织、施工方案落实、安全措施保障等方面全面配合业主方完成此次中修任务。
中修期间,项目部在检查中突然发现电炉变压器存在故障需要紧急更换。该变压器是电炉的核心设备,重达150多吨,从2008年更换至今,已有12年未进行更换。由于时间久远,当时参与作业的相关人员大多数已经离职,项目部无更换经验可借鉴。接到这个任务,项目部高度重视,主动与业主方商讨施工方案,从钢丝绳吊具的选择、吊点位置确认、吊运路线选择等都作了明确的规定。
为确保这次变压器更换作业能按时顺利完成,项目部将检修工作分为两组,一组负责备件变压器的吊运、检查,另一组负责在线变压器的拆卸、吊运,同时选派了技术水平高、责任心强、工作经验丰富的人员担任小组负责人。

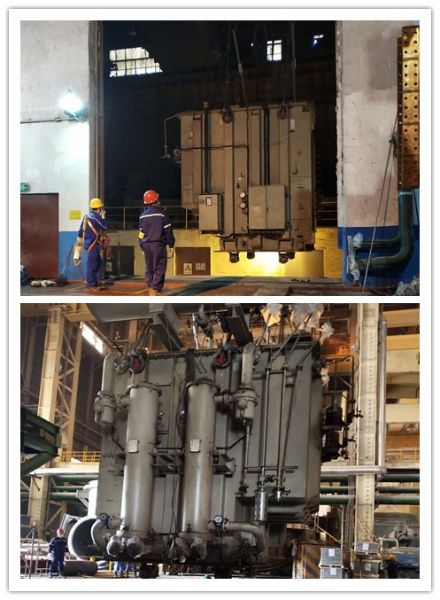

5月19日,变压器更换作业正式拉开帷幕,项目部领导亲自到检修一线全程指导工作,把好安全关、质量关,随时协调处理现场遇到的问题。当天晚上22:00,在线变压器顺利吊出。
5月20日早8:00,备件变压器安装吊运工作正式开始,现场负责人确定变压器位置、高低压方向、划定基础中心位置,确认无误后指挥变压器吊装就位。变压器就位后,冷却水管连接等工作也紧锣密鼓地开展,电气人员则负责铜排接电缆。到20日晚21:00,电炉变压器更换工作全部完成,通电测试一切正常。
通过这次突发紧急任务的考验,项目部人员的技能、经验得到了提升,为今后更好地服务好业主奠定了坚实的基础。
