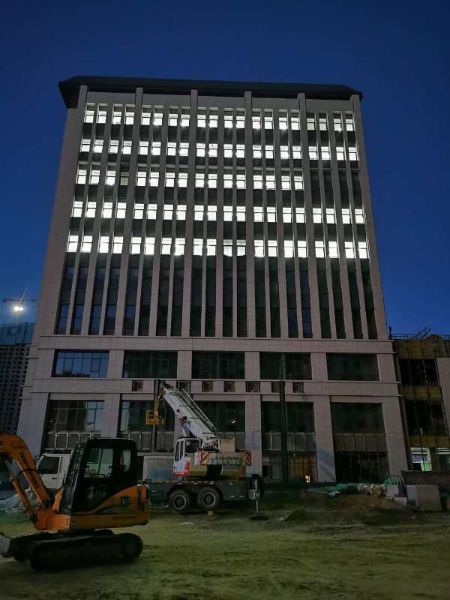

9月22日晚,城建分公司包头市新都市区商务大厦A区办公楼一次送电成功,为工程早日竣工提供了绿色动能。
包头市新区商务大厦A区办公楼是集办公、商业、酒店为一体的大型建筑,设计新颖、功能齐全。该工程于2019年9月25日开始照明施工后,由于该工程属于“边设计、边改造、边施工”的三边工程,再加上照明系统灯样式多、质量要求高、工期紧任务重等难题,使得工程施工中拦路虎一个接着一个,为此,项目部迅速召开专项会议,集思广益,听取专业人员合理化建议,最终决定办公室.酒店房间用电采用树干式供电,电源进线处设置剩余电流动作保护器,照明、插座分别由不同的支路供电等施工技术,出台详细的技术方案,突破施工难题,克服疫情影响,掀起“大干二季度,抢回失去工期”施工热潮,连续奋战221天,相继完成照明系统全部施工任务,累计完成节能筒灯253套,单管荧光灯376套,格栅型双管荧光灯500套,单联单控开关230个,双联双控开关300个,密集母线200米,电缆敷设5000米,桥架2000米,配套配电箱50台,为正常顺电打通了最后一公里。9月22日晚,随着专业人员将总开关电钮按下,商务大厦A区办公楼内顿时灯火通明,亮如白昼,标志着本工程一次送电成功。
新都市区商务大厦项目是包头市打造中、高端商住和城市综合体,不断提升城市功能品质的国家重点民生项目。该工程一次通电成功,对工程全面实现履约具有重大意义。
