中秋、国庆“双节”期间,新疆分公司各在建项目职工以大局为重,时刻牢记自己身上的重任,坚守本职岗位,把工程安全、质量、进度作为自己光荣的使命。大家坚守一线,投身施工现场,在保证安全、质量的前提下,抢进度、争时间、抓效率,用智慧破解项目施工难题,用汗水书写品质长卷,全力以赴推进各项目建设,用实际行动诠释“一天也不耽误,一天也不懈怠”的企业精神。
东疆建设项目
有付出就会有收获。新疆分公司东疆建设项目共计30个子项目,66个单体工程。该项目自开工至今,已完工子项目8个,主体验收已完成51个单体,所有项目的建筑主体已全部完成封顶;所有维修改造项目也进入最后冲刺及收尾阶段。此外,新建项目各单体的室内装饰装修、外墙保温施工、外网及训练场施工正在同步进行。一个个忙碌的身影,他们不约而同的放弃节假日休息,兢兢业业地坚守在工作岗位,同心协力,一鼓作气,成为公司发展的一道靓丽风景线。

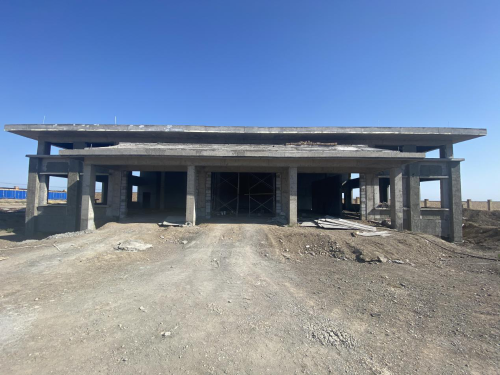

东疆2-09工程
南疆北建设项目
为了按期履约,完成建设任务,南疆北项目部紧抓双节时间,积极筹划,在冬季施工到来前加紧冲刺。新疆分公司南疆北建设项目1-29工程共有80个单体工程,其中具有主体结构的46个单体工程中已完成44个,外墙作业、室内装修同步推进;30个训练场陆续进入栽设路沿石、铺设沥青混凝土地面工序。1-28工程公寓楼基本完工,正在加速推进周边门卫、消防水箱、生活用水泵房等配套设施建设。这一份份完工报告是建设者们送上的节日祝福,正是这样一群可敬可爱的人,他们始终坚守在自己的岗位上,谱写出一曲曲动人的劳动之歌,为企业的发展默默做着贡献。

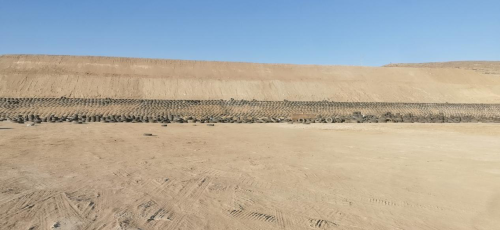

南疆北1-29工程

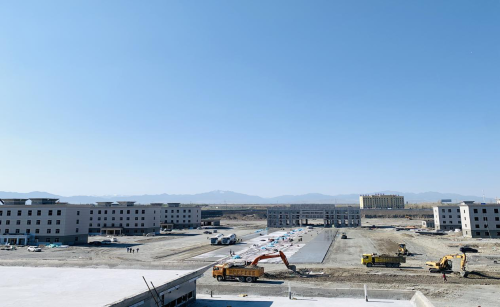

南疆北1-28工程
北疆建设项目
“虽然不能回家和家人团聚,但是只要项目的进度上去了,施工的安全质量保证了,一切都是值得的!”这是来自于北疆项目人员内心的真实写照。双节之际,他们始终坚守在自己的岗位上,以热情回报着祖国,以激情回应着思恋,抢抓工期、毫不松懈。即便是突如其来的疫情,也打不败二冶人。一次又一次的疫情突发,使施工进度一次又一次的拖延,但他们没有丝毫气馁,迅速统筹布署工作,所有人员积极配合,有条不紊的加班加点赶进度。在他们的辛勤付出下,1-52工程单体建筑均全部完成,田径训练场、射击训练场均已初步整平,训练场内各工作内容全面展开,围墙砌筑已完成;1-53工程障碍训练场、靶挡及设备用房完成;2-12工程两栋车库主体框架施工完毕,宿舍楼外墙保温施工完毕;2-07工程靶挡完成,各单体基础施工均已完成,后续工序也在火热进行中。

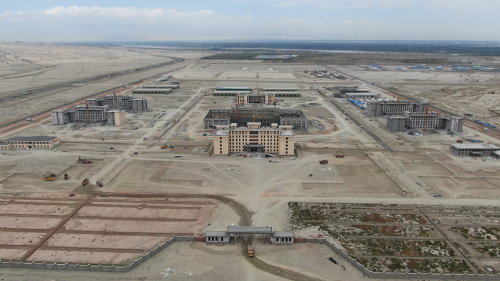

北疆1-52工程

北疆1-23工程
蓦然回首,中国二冶集团新疆分公司已经走过了9年的光景,面对恶劣的施工环境和重重困难,二冶人以非凡的毅力和勇气,昼夜奋战,团结拼搏,在公司领导亲切关怀下,在业主及监理单位的指导下,全体人员紧密团结,上下一心,圆满完成了一个又一个工程节点,各方面均取得了业主及地方领导的好评。他们是一支有实力、能打硬仗、能打胜仗的队伍,在接下来的工作中,将继续用“坚韧不拔,勇攀高峰”的企业精神,为如期竣工全力冲刺,为建设西部、建设新疆发挥央企力量。
