市政分公司包钢余压余气CCPP发电项目6#冷水池浇筑顺利完成
来源:市政分公司   作者:艾民   发布时间:2021年12月20日

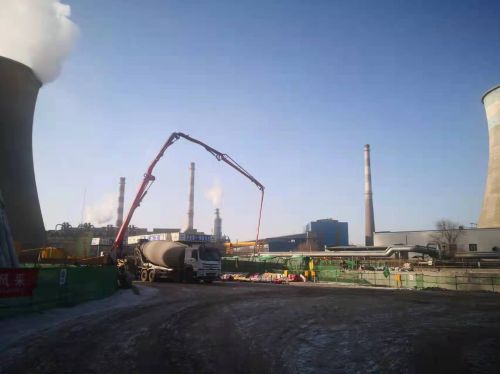

  12月19日下午,历时7个半小时紧张施工,循环水泵房的配套设施6#净环水冷水池混凝土浇筑工作顺利完成,完成混凝土方量281立方,标志着循环水泵房及相关配套设施的土建施工基本告一段落,为下一步钢结构的安装和施工打下了基础。

  自12月入冬以来,随着寒冬的深入,天气愈发寒冷,为土建施工带来了极大的困难,为保证施工节点的完成,满足混凝土施工质量的要求,项目部全体员工利用天气回暖的短暂时间,“见缝插针”,决定在12月19日,气温略有缓和的时间段进行混凝土浇筑施工。

  为保证施工质量,现场人员提前一天开始搭设暖棚,将水池立面提前使用防水篷布搭设围挡完善,在水池顶板提前搭好架子、备好篷布,在混凝土浇筑完成后,迅速将保温棚顶部搭设完成,并使用4台30kw热风机进行供暖。项目部安排人员昼夜值班,每4小时对暖棚温度及热风机运行情况进行检查记录,暖棚平均温度9度,热风机运行正常,满足冬季施工温度要求。19日上午混凝土浇筑工作开始,施工前,对施工机具进行了仔细检查,对施工中的安全问题进行了重点说明,经过近8小时的紧张施工,6#净环水冷水池墙壁及顶板顺利完成,浇筑方量281立方。

  本次混凝土浇筑完成,标志着市政分公司包钢余压余气CCPP发电项目循环水泵房及5#、6#净环水冷水池地下结构基本完成,为明年工程开工创造了有利的条件,为确保余压余气CCPP发电项目如期履约奠定了基础。

  项目部全体人员纷纷表示,将有力推进后续工作,完善工作内容,继续吹响加快推进项目施工进度的“进军号”,发扬“一天也不耽误,一天也不懈怠”的企业作风,争分夺秒、稳扎稳打,交出收官之战的满意答卷。
