路桥分公司兰州大桥项目顺利完成水上临时钢便桥拆除施工
来源:路桥分公司   作者:金胜凯   发布时间:2022年04月02日

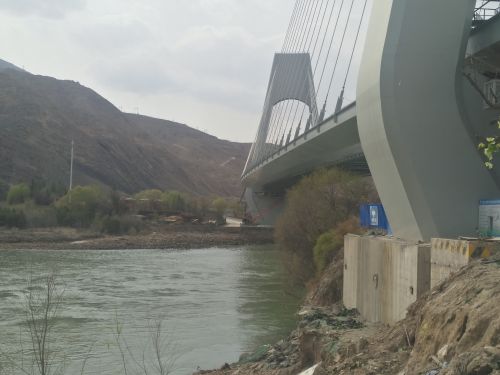

  3月31日,路桥分公司兰州大桥项目迎来复工复产以来的重大工程节点,顺利完成水上临时钢便桥拆除工作,实现了首季施工生产“开门红”。

  该项目临时钢便桥全长366米、宽9米,采用12米跨径水下排桩加6米跨径板凳连续梁结构,横断面布置4组8排贝雷架,另有用于钢箱梁顶推安装的6个辅助钢平台,均位于黄河河道内并与钢便桥连通,拆除总重量为3800余吨。自复工复产以来,项目部全体人员早返岗、早准备、早复工,组织劳动力、机械设备和物资材料提前到位,掀起大干热潮。该项目部管理人员优化施工组织和技术保障措施,采取“先平台,后便桥;先北岸,后南岸”的拆除施工顺序,确定采用“电弧一一氧化切割法”进行混凝土钢管桩水下切割、液压震动锤拔除钢管桩的施工工艺,由100吨履带吊和平板汽车“随车吊”各一台配合进行钢便桥拆除和构件倒运。钢便桥拆除实施之前,该项目技术人员组织现场施工人员进行拆除专项施工方案交底,对危险源制定了针对性应急救援措施,并严格落实安全和救生防范设施到位,提前做好现场内外协调、检查验收等准备工作。钢便桥拆除过程中,由项目领导带班,管理人员全程指导,加强过程监控,严格按照操作规程作业,切实做到科学组织,严把安全生产关,有序推进拆除进度。

  由于初春时节兰州地区连续遇到风雪天气,气温下降,导致钢管桩内结冰,该项目利用食用盐进行融冰;因连续三年遇到汛期黄河水患侵袭,导致贝雷架、连续梁螺孔发生扭曲变形和锈蚀,提前使用螺栓松动液解决;全过程选用符合环保标准的机械燃油和设备保养油品,同时保证所有钢构件无一遗落,及时拆解外运,恢复了河道原貌,履行了维护生态安全责任。

  此次钢便桥拆除工作的顺利完成,展现了该项目开启新征程,展现新作为,抓抢春季施工黄金季,攻克水文地质条件复杂、作业危险性极高的难关,统筹做好安全生产和生态环境保护工作,深入开展“党建+”活动,持续掀起大干热潮,确保顺利完成该项目履约工作,以优异成绩为党的二十大胜利召开献礼。
