冶金分公司君正项目部35KV动力站变压器一次送电成功
来源:冶金分公司   作者:吴聚席   发布时间:2023年04月19日

       4月17日,随着操作人员发出最后一项工作指令,35KV动力站1#40000KVA主变压器顺利合闸一次送电成功。

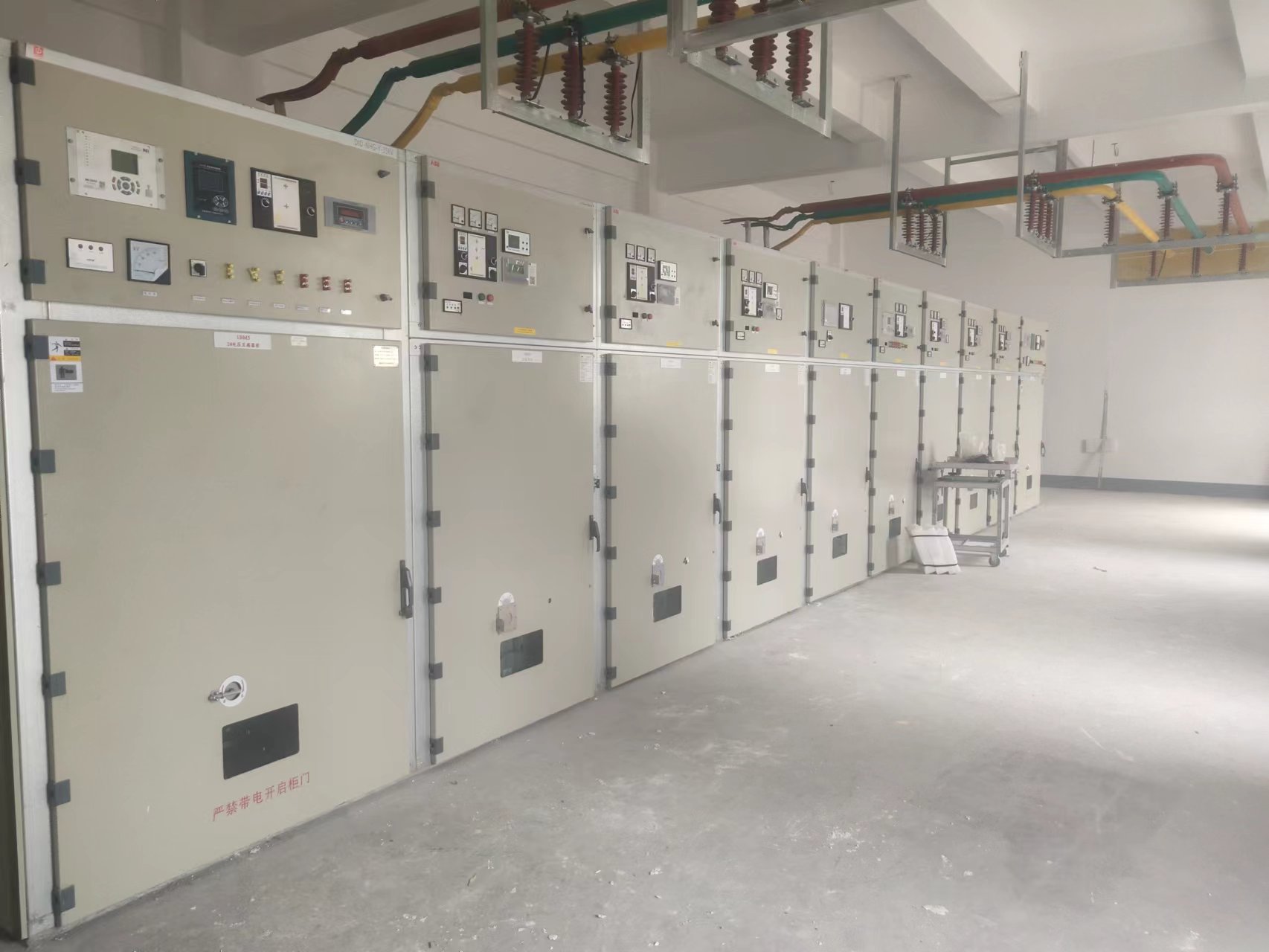

  本次施工的35KV动力站既是原料碳化钙厂区供电总站,也是供电枢纽,送电成功意义重大,为厂区内其他配电室提供了电力作业保障。本次受电范围1#40000KVA主变压器1台,35KV高压盘柜10面,10KV高压盘柜73面。共计敷设1×400电缆8100米,安装桥架4000米。项目人员受电前对受电范围内的设备、线路进行严格细致的检查,各项调试、试验数据安全可靠,送电过程严格执行施工送电方案,所有指挥及操作人员实施前做书面安全技术交底,掌握送电流程及操作步骤,为一次成功送电提供了重要的安全技术保障。

  此次成绩的取得凝聚着团队的力量,汇聚着项目部全体员工辛勤的汗水和无私的付出。项目全体职工表示,在后续的履约过程中将继续发扬“雷厉风行、使命必达”的优良作风,向2023年“双过半”全力冲刺。
