冶金分公司浙东项目部防疫情保生产
来源:冶金分公司   作者:张志恒   发布时间:2022年10月17日

  自疫情发生以来,中国二冶浙东矿业生产线EPC总承包项目部第一时间安排部署疫情防控工作,在抓好疫情防控的同时确保生产经营,全力保障项目建设平稳有序推进。

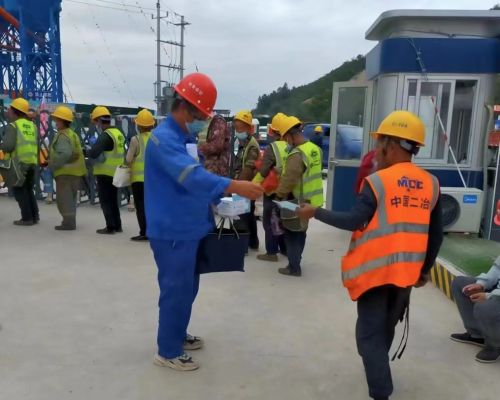

  项目部第一时间成立了疫情防控工作领导小组,对项目部、工地现场、工人生活区实行封闭管理,按要求填写上报单位员工排查情况表,加强各部门信息沟通与措施协作联动。项目党支部成立15人的疫情防控先锋队,制定疫情防控专员责任区,及时安排职工进行核酸检测。进出施工场地严格进行人员测温和健康码、行程码查验,严防疫情输入。同时,项目部及时采购储备防疫口罩近2千只,消毒液近100升,防护服100余件,工人生活区放置红外线测温仪,做好办公区、生活区、施工现场等公共区域的通风消杀,严格执行疫情日报告制度。

  项目部在从严从细做好疫情防控的前提下,有序组织施工生产,项目部第一时间对接相关单位,解决混凝土、钢筋等生产物资和设备运输问题,协调联系当地宾馆及解决劳务用工住宿困难。对项目员工实行网格化管理,坚持每日工作总结,逐日梳理工程进展情况。疫情发生以来已办理运输车辆通行证40余张,完成钢筋进场2235吨,模板2000多张,完成招标多项保障现场施工生产。

  项目部还依据项目工程施工时间制定施工进度计划表,把工程量细化到每一天、责任落实到每一个人,保质保量完成工期节点目标任务。截至10月14日,成品库两条廊道完成全部浇筑封顶,码头筒仓的管桩完成213根,中控楼完成主体结构浇筑,筛分车间完成30%,筛分配电室完成主体结构工程,中细碎车间完成结构主体工程,后续进行设备安装,10月产值达到两千余万元。
