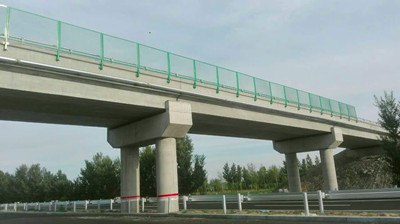

6月23日,路桥公司通鲁高速工程施工工地传来消息,经过全体参建人员的共同努力,截至目前,完成工程设计钻孔灌注桩221根,承台50个,墩柱49根,盖梁39个,薄壁墙身36个,预制箱梁60片,预制空心板96片,浇捣混凝土箱梁90米,8米混凝土现浇板25跨,桥面铺装7580平方米,防撞墙1752米的施工任务,239米伸缩缝施工已全面展开,施工进展稳步运行。
该工程位于通辽市科左中旗珠日河镇,起讫点桩号为K75+000~K100+000,设计等级为公路Ⅰ级,工程性质为新建右幅和左幅改造。合同段范围内共涉及17座桥梁,其中大桥2座,中桥5座,小桥10座,主线桥面设计宽度为单幅12.75米,桥面横坡为1.5%,主线桥及互通天桥设计等级为公路Ⅰ级,天桥设计等级为公路Ⅱ级。桥梁基础设计全部为摩擦灌注桩基础;下部结构为墩柱、盖梁、薄壁墙身;上部结构设计为预制箱梁、预制空心板、现浇箱梁、现浇板,预制箱梁为先预制后连续施工,预制空心板为预制安装施工,现浇箱梁为满堂架支撑现场浇筑施工,现浇板(8米小桥)为满堂架支撑现场浇筑混凝土施工。
该工程由于受各种因素及当地环境影响,从2015年8月至目前有效施工时间仅为11个月。针对工期紧、任务重、施工条件艰苦及当地部门高标准高要求的实际情况,该项目部不等不靠,没有条件自己创造条件,克服一切困难组织员工抢抓工程的有效工期,经过不懈努力,目前已完成除桥梁伸缩缝外的所有施工内容,预计7月20日完成所有施工任务。
