为全面贯彻落实中国二冶集团对统筹疫情防控和复工复产工作的重要安排部署和工作要求,小光山1#矿段B区及2#矿段矿山工程以集团和公司2020年度工作会议及集团和公司“大干二季度”动员会会议精神为指导,一手抓疫情防控安全生产,一手抓工程建设进度管理,疫情防控和建设生产工作有序开展,全面掀起大干二季度施工热潮。
为了进一步加快推进工程建设进展,分公司提前谋划、精准施策,组织全体人员梳理编制剩余工程量清单,对照已排定的计划,紧扣关键节点和重点工程,明确现阶段人员、材料、机械设备需求,主动出击协调各方力量,督促全体人员及分包队伍从4月起大干90天,在确保疫情防控安全和工程建设安全的基础上,全力加快施工进度,夺回疫情影响工期。
分公司坚持高水平推进统筹谋划、高质量推进工程建设、高标准推进安全质量文明施工管理,同时根据工程实际情况,组织人员,有效保障人员力量;协调各辖区、主管部门推进解决存在问题,有效保障施工条件。项目部精心组织施工计划,计划细化到天,责任落实到人,合理增加施工作业时间。各专业间保持密切对接,上游工序围绕下游工序作业面需求推进关键部位施工,有效保障作业面。

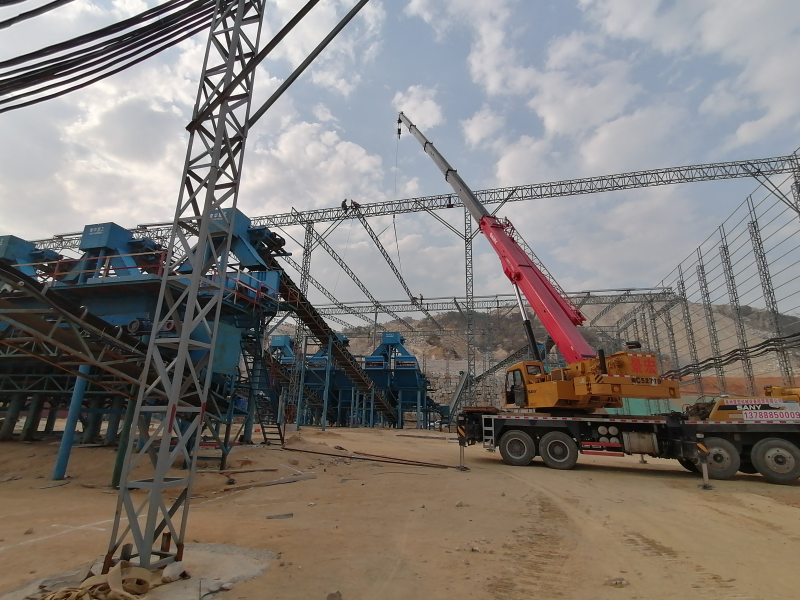

当前,该项目全面掀起施工大干施工热潮,矿区内房屋、坟墓的征迁工作已经完成,林地已批复;机制砂生产设备已安装完毕、单机调试已完成,正在进行联合试车,建筑面积约5万平的钢结构厂房完成90%;矿区内主干道混凝土路面浇筑、道路绿化、亮化均已完成;矿区内基建削顶,土石方剥离已经完成90%;生活用房、办公用房场平工作已完成,即将开工建设。
